【AI时代软件项目管理系列】10. 从需求文档到需求清单:AI 如何辅助需求结构化与全链路追溯

简介: 需求文档评审通过后,还需要进一步整理成可开发、可测试、可追溯的结构化需求清单。文章以离职成员文件交接为例,将需求拆分为 Requirement、业务规则、异常场景、验收标准和影响模块,并建立需求与开发任务、接口、数据和测试用例之间的关联。AI 可以辅助完成拆分、关联和影响分析,但最终结构仍应服务于项目设计、开发、测试和验收。

前一篇讨论的是 AI 生成需求文档以后如何审核,重点解决“哪些内容可以进入正式需求基线”。当需求已经经过业务确认,下一步会遇到另一个更实际的问题:几十页需求说明书,如何真正变成开发、测试和项目管理可以直接使用的任务依据。

很多项目并不缺需求文档,真正的问题是文档写得很完整,但到了开发阶段还需要重新拆任务,测试阶段又要重新理解验收范围,需求发生变化后也很难判断会影响哪些接口、页面和测试用例。

因此,需求阶段还需要完成一次转换:把“面向阅读的需求文档”,整理成“面向研发过程的结构化需求数据”。AI 在这里适合承担大量整理、拆分、关联和检查工作,但结构怎么定义、粒度拆到什么程度,仍然要服从项目自身的研发和验收方式。

一、需求说明书解决“讲清楚”,需求清单解决“怎么做”

需求说明书更适合描述背景、业务目标、整体流程和业务规则。例如一段BaseMetas 云文档系统的需求可能写成:

员工离职后,管理员应先完成其个人文件交接,再删除账号。已经进入团队空间的文件不需要转移;被删除的成员重新加入企业时按新员工处理,不恢复历史部门、团队和文档权限。

这段内容对人来说很好理解。但开发真正开始以后,还需要继续回答:

  • 需要几个功能点;
  • 哪些属于前端;
  • 哪些属于后台任务;
  • 哪些涉及权限;
  • 哪些需要新增接口;
  • 哪些场景需要测试;
  • 哪些内容属于同一项验收。

所以需求文档还需要进一步转换成:需求说明→Requirement ID→功能需求→ 业务规则→异常场景→验收标准→影响模块→测试映射。这一步做好以后,需求才真正开始进入研发流程。

二、先给需求建立统一编号

结构化需求的第一步并不复杂,就是让每一条正式需求都有稳定编号。例如:

REQ-001  离职成员文件交接
REQ-002  文件接收人选择
REQ-003  团队空间资源不迁移
REQ-004  交接失败资源重试
REQ-005  重新入职按新成员处理

Requirement ID 的价值并不只是方便编号。后续很多项目对象都可以围绕它建立关联:

REQ-001
  ├─ 原始需求说明
  ├─ 页面原型
  ├─ API
  ├─ 数据库变更
  ├─ 开发任务
  ├─ 测试用例
  ├─ 缺陷
  └─ 验收结果

以后需求变更时,不再只是问:“这个需求改了会不会有影响”?而是可以快速定位:REQ-001 关联了哪些设计、代码和测试资产。这也是结构化需求最直接的价值。

三、一条需求不要同时包含太多事情

需求说明书经常为了阅读顺畅,把多个规则写在一个段落中。例如:

管理员可以选择离职成员及接收人,系统扫描其个人资源并进行交接;团队空间中的文件不需要迁移,交接失败后允许重试,完成后才允许删除账号。

对阅读没有问题,但作为研发需求粒度过大。更适合拆成:

编号 需求
REQ-001 管理员可以发起离职文件交接
REQ-002 系统可以扫描待交接个人资源
REQ-003 管理员可以指定文件接收人
REQ-004 团队空间资源不参与交接
REQ-005 交接失败资源支持重新处理
REQ-006 全部交接完成后才能删除账号

每一条需求尽量只表达一个主要行为或规则。这样做以后,开发人员更容易估算,测试人员也更容易建立覆盖关系。

四、把“功能”和“规则”分开

这是很多需求文档容易混在一起的地方。例如:

“管理员选择接收人后执行文件交接,接收人必须是企业内正常状态成员。”

这里其实包含两类信息:

功能:

管理员可以选择文件接收人并执行交接。

业务规则:

接收人必须属于当前企业,并且账号状态正常。

进一步还可能存在:

RULE-001 接收人不能是离职成员本人
RULE-002 接收人必须属于同一租户
RULE-003 禁用账号不能作为接收人
RULE-004 团队空间资源不改变 Owner

把功能和业务规则拆开以后,项目会清晰很多。因为功能一般回答:系统要做什么?而规则回答:在什么条件下允许这样做?

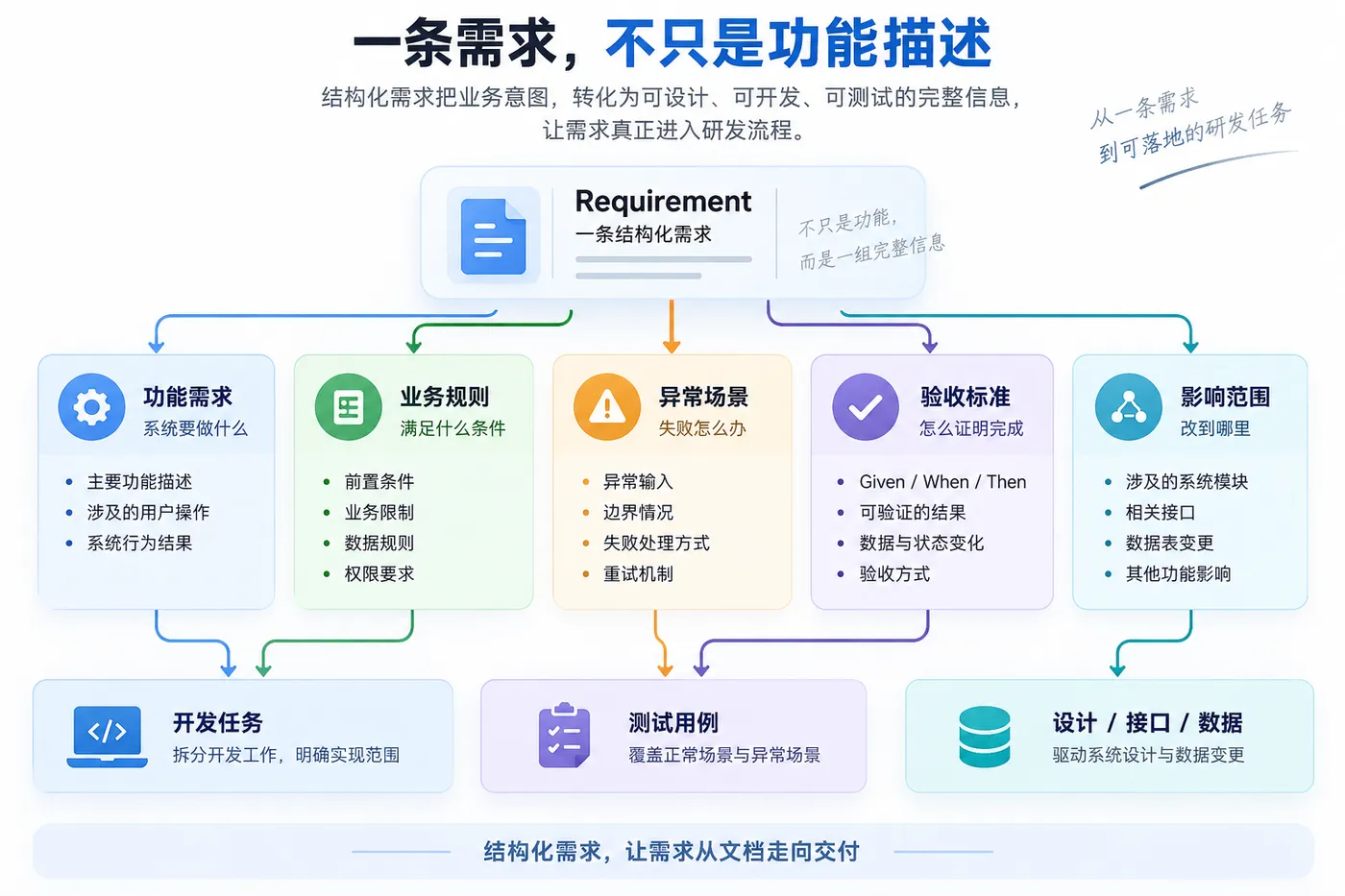

一条需求并不只是功能描述,而是一组可以继续驱动设计、开发和测试的信息。

五、把异常场景单独列出来

正常流程很容易写,真正容易造成返工的是异常情况。比如文件交接流程:管理员选择离职成员 →选择接收人→执行文件交接→完成。如果只写到这里,开发阶段很快就会继续问:

  • 接收人已被禁用怎么办;
  • 文件迁移部分成功怎么办;
  • 文件正在被其他任务锁定怎么办;
  • 一次交接十万份文件要不要异步;
  • 失败后是否可以重复执行;
  • 重试会不会重复迁移已经成功的资源。

这些内容最好不要继续塞在正文段落里,而是单独形成异常场景表:

编号 场景 处理方式
EX-001 接收人账号已禁用 不允许提交
EX-002 部分文件迁移失败 记录失败资源
EX-003 任务执行中断 支持继续或重新执行
EX-004 重复发起交接 已完成资源不重复迁移

这样开发和测试都可以直接使用。

六、验收标准不要等到测试阶段再补

很多项目的验收标准是在开发完成以后,由测试人员根据需求“猜”出来的。更合适的方式是,在需求结构化阶段就同步形成。

例如:

REQ-004:团队空间资源不参与离职交接

可以写成:

Given
成员 A 拥有 100 个文件,
其中 20 个已经进入团队空间

When
管理员将 A 的个人文件交接给成员 B

Then
80 个个人空间文件 Owner 变更为 B
20 个团队空间文件 Owner 保持不变

这样一条需求同时具备:功能描述+业务规则+输入条件+预期结果。开发和测试对“完成”的理解会更加一致。AI 在这里很适合辅助从已确认需求生成 Given / When / Then 初稿,但验收结果仍然需要 BA 和测试人员确认。

七、用 AI 从长文档生成需求清单,但不要一次拆到底

需求说明书可能有几十页甚至几百页。AI 很适合完成第一轮结构化,例如:

输入:
需求规格说明书
会议纪要
业务规则

输出:
REQ ID
需求名称
需求说明
业务规则
异常场景
验收标准
来源章节

但实际使用时不建议让 AI 一次完成:需求 → 开发 Task → 测试 Case → 数据库设计 → API。原因很简单:前面一个理解错误,会被一路传递到后面。更稳妥的过程是:需求文档→AI 提取需求清单→人工确认→AI 拆业务规则→人工确认→AI 生成验收标准→需求评审。每一步输出都先稳定下来,再进入下一层。这比一次生成完整研发方案更适合正式项目。

八、案例:把“离职文件交接”整理成需求清单

以 BaseMetas 云文档中的离职成员文件交接为例,原始需求可能只是一段描述。结构化后可以形成:

ID 类型 内容
REQ-001 功能 管理员可以选择离职成员
REQ-002 功能 系统扫描该成员待交接资源
REQ-003 功能 管理员选择资源接收人
RULE-001 规则 接收人必须为当前企业正常成员
RULE-002 规则 团队空间资源不进行 Owner 转移
REQ-004 功能 系统执行个人资源交接
EX-001 异常 部分资源失败时记录失败清单
REQ-005 功能 支持失败资源重新处理
RULE-003 规则 全部交接完成前不能删除账号
REQ-006 功能 完成交接后允许删除成员
RULE-004 规则 重新入职时按新成员处理

再继续补充验收:

REQ-004
执行文件交接

关联:
RULE-001
RULE-002

异常:
EX-001

验收:
AC-004-01
AC-004-02
AC-004-03

这样需求就不再只是文档,而开始变成一套结构化关系。

九、进一步建立需求与系统模块的关系

对于复杂系统,仅有需求清单还不够。还需要知道一条需求会影响哪里。

例如:REQ-006:重新入职按新成员处理,影响可能包括:

企业成员
├─ 用户账号
├─ 部门关系
├─ 团队关系
├─ 角色
├─ 文件权限
├─ 空间成员关系
└─ 审计记录

因此可以增加 Impact 字段:

Requirement 影响模块
REQ-001 企业成员管理
REQ-002 文件存储、权限
REQ-004 文件服务、任务中心
REQ-006 成员、部门、团队、权限

这类关系 AI 很适合根据已有架构和代码辅助分析。但这里的 AI 输出同样属于候选影响范围,需要架构或开发负责人确认。

十、需求清单最好还能映射到测试

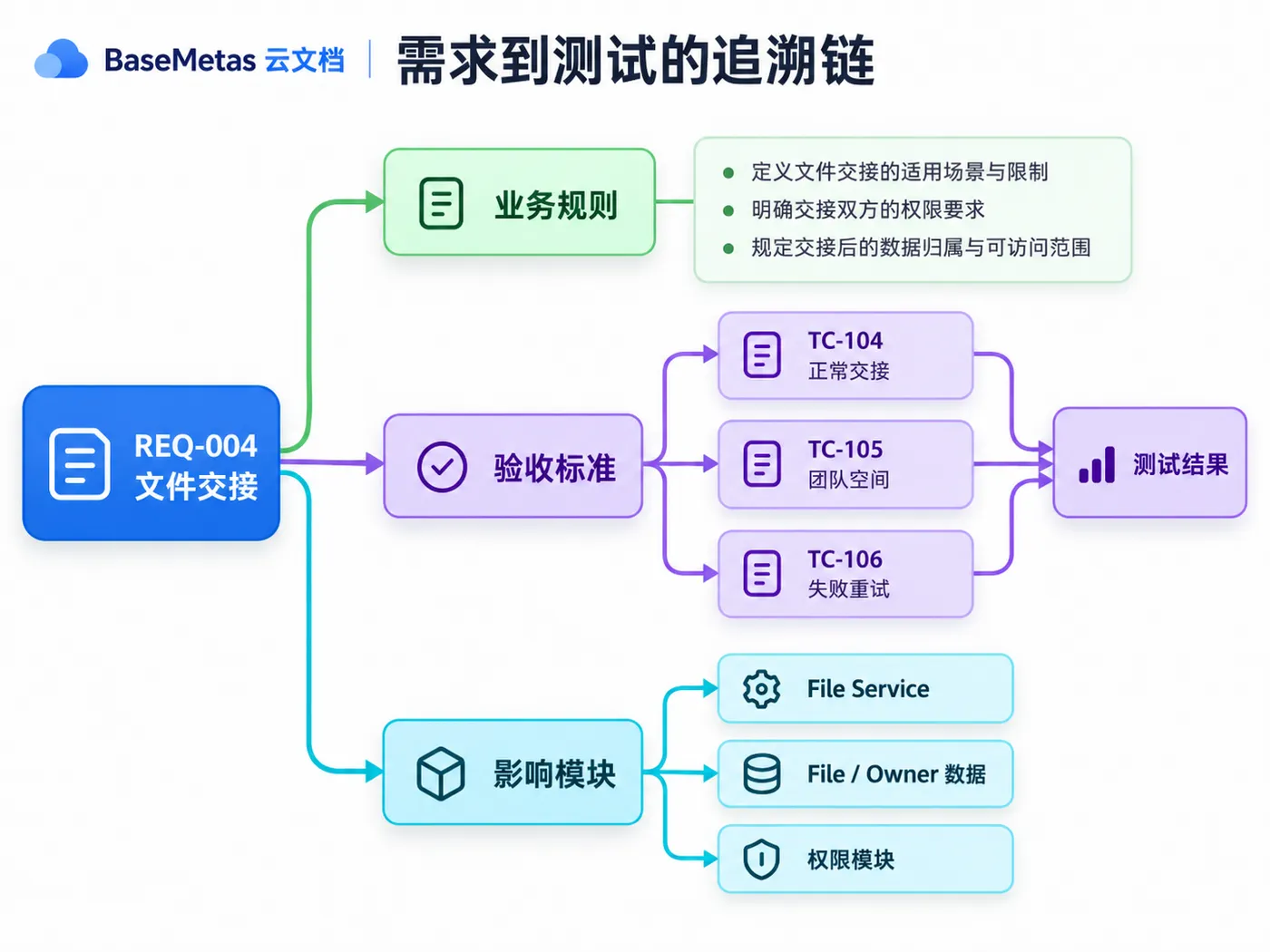

结构化程度再往前一步,就可以建立:Requirement→Acceptance Criteria→Test Case。例如:

REQ-004
文件交接
    ↓
AC-004-01
个人文件 Owner 正确变更
    ↓
TC-104
正常文件交接

AC-004-02
团队空间文件不迁移
    ↓
TC-105
团队空间资源交接验证

AC-004-03
失败资源可重试
    ↓
TC-106
部分失败重试验证

这样到了验收阶段,就能够回答一个非常重要的问题:每一条正式需求有没有测试覆盖?而不是开发完成以后再人工翻阅几百页需求文档。

十一、不要让需求清单变成另一份“大文档”

结构化需求并不是把原来的 100 页 Word 再复制成一个 500 行 Excel。真正有价值的是每一列都能够支持后续工作。例如可以控制在:

字段 作用
ID 唯一标识
Title 简短名称
Description 需求说明
Type 功能 / 规则 / 异常
Source 来源
Priority 优先级
Status 当前状态
Acceptance Criteria 验收标准
Impact 影响模块
Owner 责任人
Version 所属版本

对于复杂项目,再扩展:Related API、Related Table、Test Case、Issue、Change Request。需求数据应该根据实际管理需要逐步增加,而不是为了“结构化”增加大量没人维护的字段。

十二、需求发生变化以后,结构化的价值才真正体现出来

假设客户提出:

离职成员重新入职后,希望恢复原来的部门。

如果只有需求文档,项目经理需要人工判断影响。如果已经结构化:

RULE-004
重新入职按新成员处理
      ↓
影响
├─ Member Service
├─ Department Relation
├─ Team Relation
├─ Permission
├─ TC-180
└─ TC-181

那么变化发生后,就可以快速形成影响清单。AI 也可以进一步辅助:变更需求→查找关联 Requirement→查找影响模块→查找测试用例→生成候选影响范围→人工确认。这时候 AI 的价值已经不只是“帮忙写需求”,而开始进入真正的项目管理。

十三、需求结构化不等于把项目改造成复杂的需求管理系统

对于中小项目,没有必要因为 AI 引入一套非常重的 Requirement Management 工具。Excel、项目管理平台甚至数据库表都可以承担需求清单。关键不是工具,而是建立几个基础关系:

需求有编号
需求有状态
需求有来源
需求有验收
需求有负责人
需求可以追溯到测试

这些关系存在以后,后续 AI 才有更稳定的上下文可以使用。因为相比几十页自由文本:结构化需求更适合人管理,也更适合 AI 读取。

十四、AI 时代的需求文档可以形成“两层结构”

未来比较实用的需求管理方式,不一定是彻底抛弃需求说明书,而是形成两层。

第一层:需求说明书

用于人阅读:

项目背景
业务目标
业务流程
场景说明
整体规则
界面说明

第二层:结构化需求清单

用于研发和 AI:

Requirement ID
功能
规则
验收标准
影响模块
负责人
测试用例
状态

于是形成:

需求说明书
   ↓
帮助人理解业务

结构化需求清单
   ↓
驱动设计 / 开发 / 测试 / AI

两者并不是替代关系。而是:一个负责讲清楚业务,一个负责管理研发过程。

十五、结语:需求文档不是终点,进入研发流程才是

传统项目很容易把“需求规格说明书评审通过”看成需求阶段的结束。AI 进入以后,需求文档生成变得越来越容易,这种做法的问题也会更加明显。真正有价值的需求成果应该能够继续回答:

这是什么需求?
谁确认的?
有哪些业务规则?
异常怎么处理?
怎么验收?
影响哪些模块?
由谁开发?
有哪些测试覆盖?

所以需求阶段完成以后,不应该只留下几十页 Word。更理想的状态是同时形成:需求说明书 + 结构化需求清单 + 验收标准 + 需求追溯关系。

AI 可以帮助团队快速完成拆分、整理、关联和检查,但最终结构仍然要服务于项目的设计、开发、测试和交付。需求结构化真正解决的不是“文档格式”,而是让一条业务需求从提出开始,一直到最终验收,都能够被持续跟踪。

上一篇回顾:

https://developer.aliyun.com/article/1768880?spm=a2c6h.13148508.setting.15.63a84f0elMY5b0

下一篇:AI 时代的需求变更,为什么更容易失控?

当需求已经结构化以后,下一步会遇到需求阶段非常现实的问题:变化。AI 让原型、方案和代码生成变快以后,客户和团队提出调整的成本感知也会下降,“顺便改一下”“再增加一个小功能”会变得更加频繁。

下一篇将重点讨论:

已确认需求 → 新建议 → 范围内细化 → 范围外新增 → Change Request

以及如何避免 AI 提效最终演变成项目范围不断膨胀。

相关文章
|
2月前
|
人工智能 自然语言处理 安全
【AI时代软件项目管理系列】开篇:当软件项目团队中多了 AI,我们需要怎样的项目管理
AI正深度融入软件研发全流程,从代码生成到AI Agent协同作业,推动项目管理从“管人”转向“管人+AI”。本文探讨AI提效背后的新型挑战——范围膨胀、责任模糊、质量风险等,并提出重构项目管理体系的方法论,聚焦人机协作边界、审核机制与落地工具。
226 2
【AI时代软件项目管理系列】开篇:当软件项目团队中多了 AI,我们需要怎样的项目管理
|
2月前
|
人工智能 架构师 安全
【AI时代软件项目管理系列】2. 从工具到数字员工:AI 在项目团队中的角色演进
AI 正从个人助手演进为能够规划、调用工具并完成任务的 Agent,进一步形成多 Agent 协作与软件工厂。角色变化带来的不只是效率提升,更是团队结构、任务分配、进度衡量和质量管理方式的重构。项目经理需要把模型、Agent、知识库和自动化流程纳入统一管理,通过明确任务契约、权限边界、质量门禁与人工验收,确保 AI 执行可控、结果可验证、责任可追溯。
329 0
|
存储 安全 数据库
python ras 私钥加密
【4月更文挑战第10天】
1325 2
|
8天前
|
人工智能 安全 架构师
【AI时代软件项目管理系列】9. AI 生成需求文档靠谱吗?项目经理应该如何审核
AI 可以快速生成结构完整的需求文档,但完整并不等于可信。需求审核应重点确认来源、业务真实性、项目范围、规则一致性、异常边界和验收标准,并区分已确认需求、待确认项和 AI 建议。项目团队还需要明确 BA、客户、架构、测试和项目经理的审核责任,保证未经确认的 AI 初稿不能直接进入需求基线。
63 2
|
1月前
|
自然语言处理 搜索推荐 关系型数据库
【第三部分:第一个 Agent 应用】12. 使用状态机开发一个可控 Agent
本文围绕“使用状态机开发一个可控 Agent”展开,以需求分析 Agent 为例,介绍 State、Node、Edge、Conditional Edge、Checkpoint、Interrupt、Resume 与 Human-in-the-Loop 等核心机制,并通过 LangGraph 代码说明如何把自由 Agent Loop 收束为可分支、可循环、可暂停、可恢复的业务流程。核心思想是:状态机负责确定性的流程控制,Agent 负责节点内部的理解、推理、RAG 与 Tool 调用,实现“确定性的骨架 + 概率性的智能”。
174 1
|
1月前
|
SQL 人工智能 测试技术
【AI时代软件项目管理系列】6.AI 参与软件项目,边界和责任怎么定?从“能做”到“可控执行”
AI 进入软件项目后,真正需要解决的不只是“能不能做”,而是“能做到哪一步、什么结果可以生效、最终由谁负责”。项目应围绕数据、工具、执行和输出四类边界进行治理:限制 AI 可访问的信息与工具范围,按风险控制执行权限,并通过自动验证、人工审核和项目基线形成责任闭环。成熟的人机协同不是让 Agent 权限越大越好,而是在明确边界下提升执行效率,同时保证结果可验证、过程可追溯、责任有人承担。
161 1
|
2月前
|
人工智能 安全 测试技术
【AI时代软件项目管理系列】4. AI 时代的软件项目启动:从立项评估到 AI 可行性分析
AI 并没有让瀑布型项目失效,尤其在政企、定制化和交付型项目中,合同范围、预算、里程碑、阶段评审和最终验收仍然需要明确治理。真正需要改变的是传统严格串行的管理方式。AI 时代的瀑布项目应保留阶段、基线和责任机制,同时引入快速反馈、持续验证和 AI/Agent 赋能,让需求、设计、开发、测试和交付形成更高效的闭环,实现“治理不失控、执行更敏捷”。
165 1
|
7月前
|
JavaScript API 开发工具
阿里云/本地部署OpenClaw 开发Skill插件指南:从入门到发布的全流程实操手册
OpenClaw的强大扩展性源于其开放的插件生态,2026年,插件市场已覆盖办公自动化、数据处理、多端交互等数千个场景,但个性化需求仍需自定义开发。无论是补充现有功能短板,还是实现特定业务流程自动化,插件开发都能让OpenClaw完全适配个人或团队的工作流。
1672 4
|
2月前
|
人工智能 自然语言处理 数据挖掘
【AI时代软件项目管理系列】1. AI 正在改变软件研发项目管理,而不只是改变写代码
本文探讨AI如何深度重塑软件项目管理:从代码生成、文档生产、数据分析到Agent协同,AI正推动项目从“人工协作”转向“人机共治”。关键在于将AI纳入流程、质量与责任体系,实现从个人提效到组织级交付能力的跃升。(239字)
140 0
【AI时代软件项目管理系列】1. AI 正在改变软件研发项目管理,而不只是改变写代码
|
2月前
|
人工智能 安全 测试技术
【AI时代软件项目管理系列】5. 项目启动阶段如何给 AI 分任务?从任务清单到 L0~L5 参与度设计
项目确定引入 AI 后,下一步不是继续讨论“能不能用”,而是明确“哪些任务交给 AI、参与到什么程度”。文章从项目任务清单出发,将工作划分为 AI 主要执行、AI 生成 + 人确认、人主导 + AI 辅助、人负责决策四类,并结合 L0~L5 参与度进行分级。通过具体项目示例说明,同一个需求内部也可能采用不同的人机分工。最终应把 AI 任务正式纳入 WBS、项目计划和责任体系,持续评估采用率、返工、缺陷和验证成本。
221 0
