如何识别项目依赖?操作指南

简介: 项目依赖如何识别?本文提供四步法:理清来源、追问输入输出、排查资源、复核固化,并揭示三处盲区及纠偏方法,助你提升排期可信度,减少隐性延期。

如何识别项目依赖?操作指南一项任务按计划启动,开发打开需求文档却发现只有标题,上游还在细化。团队停下来去催,等对方补齐后,排期又往后滑了两天。这类场景不是执行问题,而是项目依赖没有提前识别。下面给出的方法可复用,适用于已经拆分好任务、需要判断任务先后与资源约束的团队,不展开依赖理论定义。

一、先理清项目依赖从哪来

项目依赖通常来自两个方向。一是任务之间的一前一后:上游任务的输出,是下游任务启动的输入。接口开发依赖需求文档定稿,部署依赖联调完成,都属于这一类。这类依赖相对直观,在计划上用一条有方向的边就能表达。

二是人与资源的相互等待:同一成员、同一套环境被多个任务同时占用,任务本身没有先后,资源却安排不过来。唯一一台测试机被两个迭代共用,就是典型的资源型依赖。识别项目依赖时,先看任务有无前置条件,再看资源会不会被同时争抢。两类关系分开看,排期时才不会只解决任务顺序、遗漏资源冲突。

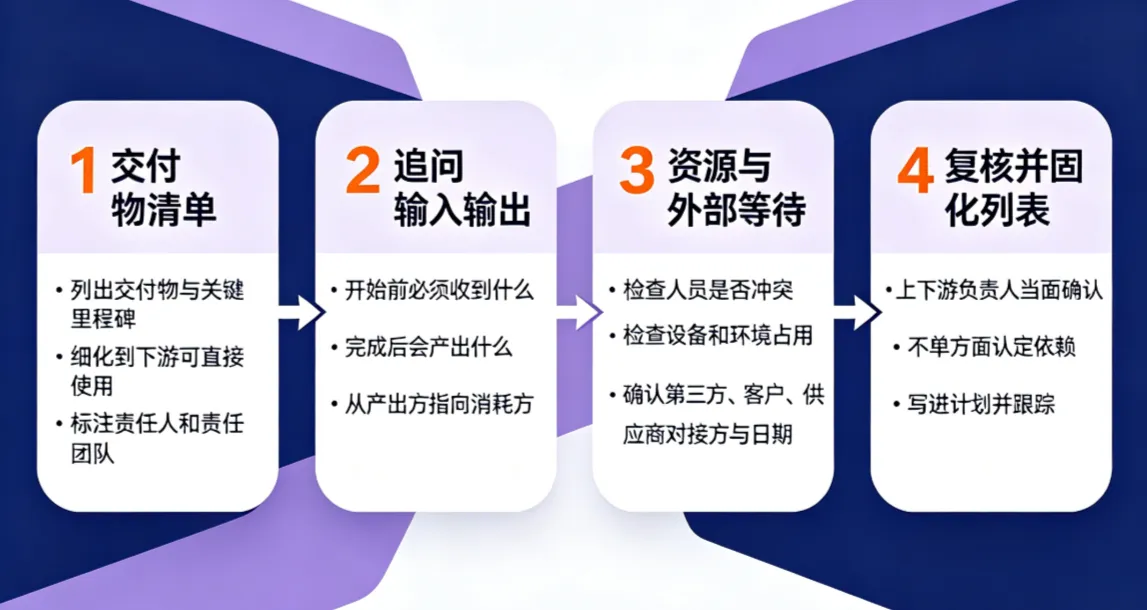

二、四步完成项目依赖识别

执行前有两个前提:任务已拆分到可独立排期的颗粒度,每项任务有明确负责人。四个步骤依次执行,前一步的输出是后一步的输入,不跳步。

1. 从交付物清单找依赖

把项目交付物与关键里程碑列成一张清单。交付物要细化到能被下游直接使用的程度,例如“接口文档”而不是“后端工作完成”。每项交付物标注责任人或责任团队,避免出现无人认领的输入。

这一步的作用在于,交付物清单是找出项目依赖关系的起点。清单不全,后面追问输入输出时就问不准,容易漏掉实际上卡住进度的上游产出。

2. 追问每项输入与输出

对清单逐项问两个问题。这项任务开始前必须收到什么?完成后会产出什么?

收到的内容若来自另一个任务,就构成一条前置关系,方向从产出方指向消耗方。例如报表模块开发前需要数据字典,数据字典由数据组输出,两者形成一条依赖。

常见的遗漏是只写下游需要什么,不去上游确认对方何时能产出。单方面认定的依赖容易失真,排期依然建立在假设上。

3. 排查资源与外部等待

在任务关系之外,单独过一遍资源。同一成员是否同时出现在多项关键任务里?设备、测试环境是否被重复占用?

外部输入也在这里排查。第三方接口权限、客户确认回执、供应商交付是否被默认为准时到达,如果没有明确责任人,这类等待最难跟踪。要把等待事项落实到具体对接方和日期。遇到同一个人的资源冲突,可提前把冲突任务拆分到不同时间段,避免隐性延期。

4. 复核后固化依赖列表

把前三步得出的依赖带到排期会上,请上下游负责人当面确认,不要单方面认定。只有相关方都认可,依赖才是可执行的计划依据。

固化动作的价值在于,只有写进计划,识别出的项目依赖才能在排期和跟踪中被真正使用。

三、排期与跟踪中用好依赖关系

识别结果的首要用途是排期。先排被依赖任务,再排依赖它的任务,关键路径上的起点尤其要早确认。被依赖任务的日期一变,要沿依赖链更新下游计划,而不是等下游启动时才发现问题。

日常跟踪中也要建立复查习惯。任务提前或延期时,沿依赖链更新下游计划。识别项目依赖不是一次性的动作,计划变更后还要重新梳理。

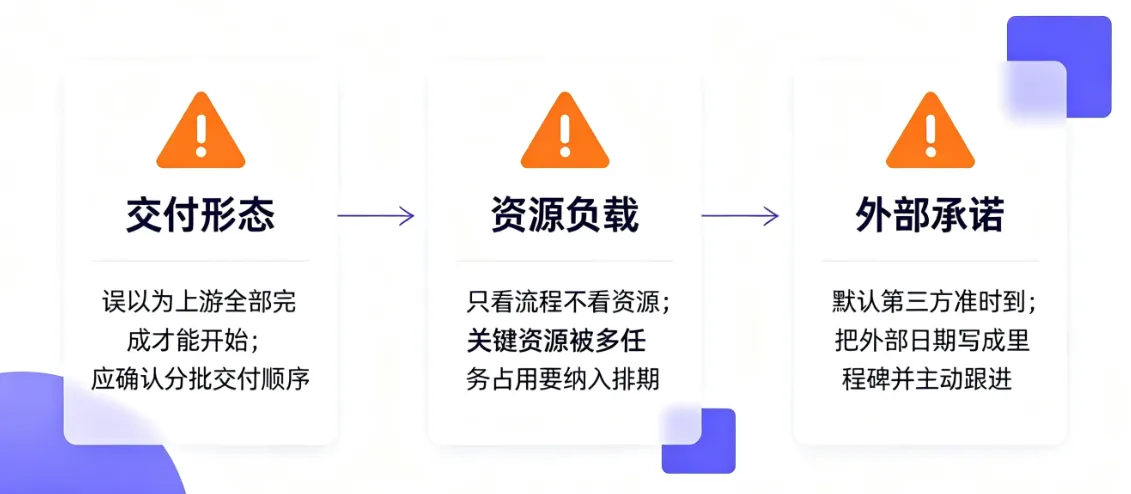

四、识别项目依赖的三处盲区

即使按上述步骤走,仍有三个地方容易漏。每处都有对应的纠偏做法。

### 1. 盲区一不看交付形态

误以为上游整体完成后,下游才能启动。实际上游往往分批交付,下游可能只等其中某一部分。例如需求文档先定稿核心流程,开发就能动工,不必等全部附录写完。

纠偏做法:把输入具体到交付物层面,并确认交付顺序。必要时与上游约定分批交付,让下游提前启动,缩短等待时间。

2. 盲区二把资源当无限

只画任务流程图,忽略同一成员或同一环境被多方等待。任务先后看起来顺畅,资源冲突却会造成隐性延期。

纠偏做法:给关键资源做负载检查。同一资源被两个以上关键任务占用时,把等待关系单独列出并纳入排期,而不是等到执行时再抢资源。

3. 盲区三默认外部准时到

第三方接口权限、客户确认回执、供应商交付经常没有被记录进计划,却默认它会按时发生。外部不可控因素一旦延迟,影响会沿任务链传导。

纠偏做法:把外部承诺及日期写成里程碑,指定内部一人持续跟进,到期前主动确认。被动等待往往会让延期更难挽回。

五、常见问题解答

项目依赖应该在排期前多久开始梳理?
任务拆解完成后即可开始,不必等全部估算结束。首次排期会前完成一轮即可,优先梳理影响关键路径的强依赖,细碎依赖可在复核时补录。

两个任务都在等对方交付,怎么处理?
先找它们共同依赖的更上游输入。把共同输入拆分后,两个任务可各自推进一段;循环仍存在时,多半是任务边界没划清,应回到交付物定义重新拆分。

识别出的依赖在复查时发现不准怎么办?
直接删除或修正对应关联即可。依赖清单应随计划变更一起维护,上游交付内容变了,后续关联就同步更新,不把过期关系留在计划里。

项目依赖的梳理质量,决定排期可信度。识别的动作并不复杂:确认交付物,问清输入输出,排查资源,再固化到计划。关键是养成习惯。

从下一次排期会前开始,先把每项任务的输入输出问到人,把结果写进计划。能说清每个任务在等什么的团队,排期通常不会差太多。

相关文章
|
5天前
|
人工智能 运维 BI
阿里云千问办公QwenWork深度解析:基于Qwen3.8,六大核心能力重构企业全自动化工作流与计费选型指南
传统AI办公工具大多停留在对话问答、文档摘要、简单文案生成层面,只能完成单点碎片化任务,无法自主拆解复杂业务流程,很难串联多工具、多文档、外部业务系统完成端到端完整工作交付。很多企业在落地AI办公的时候,需要组合多款不同工具,来回切换界面,手动复制粘贴中间结果,智能化改造落地门槛居高不下。千问办公QwenWork是整合多款智能体产品能力打造的一体化企业办公智能体平台,底层基座依托Qwen3.8大模型,打通桌面端Agent、云端Agent、企业协同Agent三种运行形态,不再局限简单问答,接收业务目标之后自主拆解任务步骤,调用各类工具,处理文档、表格、浏览器自动化、数据查询,直接输出可交付的办公
1466 0
|
5天前
|
人工智能 自然语言处理 安全
阿里云AI数智鉴密:AI 生成内容如何拿到一张"防篡改的身份证"
隐形水印 + C2PA签名:让AI生成内容“持证上岗”。
1127 0
|
14天前
|
人工智能 自然语言处理 安全
阿里云千问办公、Qoder Teams、Qoder CN区别与选择指南:模型能力、适用场景与最新活动参考
本文聚焦阿里云2026年推出的三款自研AI办公产品,清晰拆解千问办公、Qoder Teams、Qoder CN的差异化定位与能力边界:千问办公主打职场全场景提效,支持自然语言指令一键完成PPT生成、数据分析等高频办公任务;Qoder Teams面向程序员团队,深度整合AI代码生成、团队协同与企业知识库能力;Qoder CN则专为金融、政务等强合规场景打造,实现数据不出境与VPC私有化部署。文章同步给出分场景选型指南与最新活动定价,帮助不同类型的企业按需组合产品,实现业务岗、研发岗与强合规场景的AI能力全覆盖。
3765 4
阿里云千问办公、Qoder Teams、Qoder CN区别与选择指南:模型能力、适用场景与最新活动参考
|
5天前
|
人工智能 安全 前端开发
刚刚 GPT-6 Astra 发布,全球最强,AGI 时代到来!
OpenAI 正式推出 GPT-6 Astra 模型,带大家看看这次 GPT 有哪些提升,跟 Claude Fable 5.1 有什么差距?AI 编程能力如何?AGI 真的来了么?
629 0
|
2天前
|
SQL 人工智能 前端开发
QoderWake 1.0 正式发布:从桌面里的 Agent,到工作现场的数字员工
QoderWake v1.0正式发布:企业级数字员工团队平台。支持“一句话建岗”,预置10类特训岗位;Waker常驻钉钉/飞书群,@即响应、自动协作、跨任务记忆;具备定时/事件/API多触发方式与统一任务看板;已沉淀27.6万条记忆、12.3万项技能,助力组织实现人机协同增效。
590 0
|
6天前
|
网络协议 Linux iOS开发
【2026实测】Wireshark下载+安装+汉化+使用教程(图文版,巨详细)
Wireshark 是一款免费开源的网络协议分析工具,可实时捕获、解析并可视化数据包,助你诊断网络故障、分析通信协议(如HTTP、DNS、TCP等)。支持Windows/macOS/Linux,含中文界面,新手入门便捷。(239字)
