进度网络图-单代号网络图详解

简介: 进度网络图-单代号网络图详解

关键路径:总工期最长的那一条路径:可能不止一条。(1条或多条)

虚工作:不占用任何时间和资源的,只是为了让逻辑关系更加明确,网络图更加美观。

最早开始时间(ES)- 左上

最早结束时间(EF)- 右上

最迟开始时间(LS)- 左下

最迟结束时间(LF)- 右下

总时差:指一项工作在不影响总工期的前提下所具有的机动时间。

总时差 = 最迟开始时间-最早开始时间=LS-ES

=最迟结束时间-最早结束时间=LF-EF

=左下-左上=右下-右上

自由时差:指一项工作在不影响后续工作的情况下所拥有的机动时间。

自由时差=min(紧后工作的ES-此活动的EF)

最早时间用正推法,最迟时间用倒推法。正推找最大,倒推找最小。

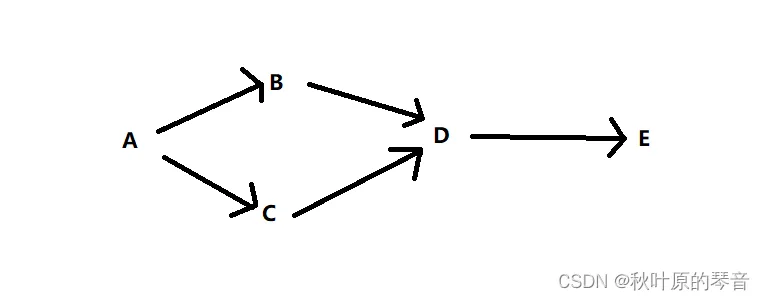

步骤1:先确定活动的依赖关系。画出简图。

步骤2:画出六标识位置。

步骤3:以0为开始,最早时间用正推法。

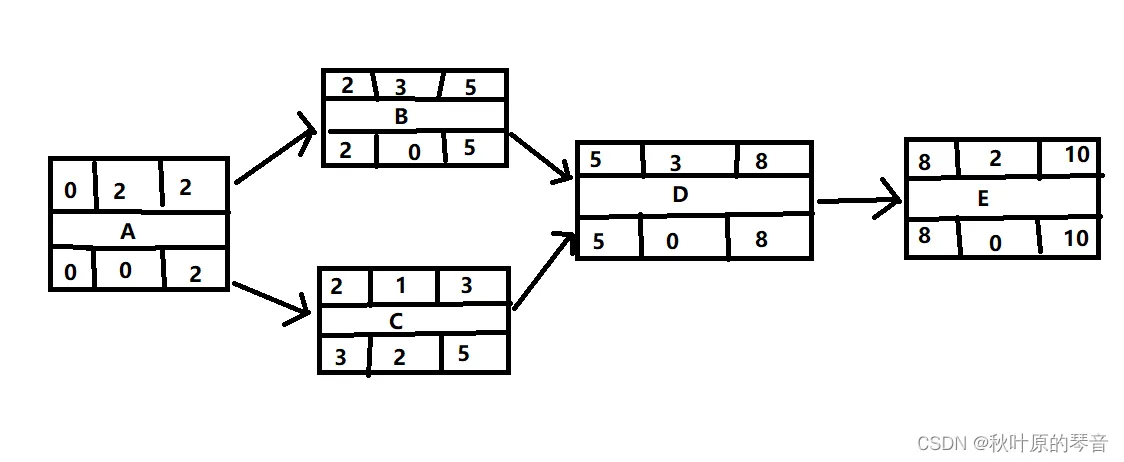

最早开始时间(ES) = MAX(上一个活动的最早结束时间(EF))

最早结束时间EF=最早开始时间(ES)+持续时间

步骤4:最迟时间用倒推法。

最迟结束时间(LF) = Min(上一个活动的最迟开始时间(LS))

最迟开始时间(LS) = 最迟结束时间(LF) - 持续时间

总时差(浮动时间)= 最迟结束时间(LF)- 最早结束时间(EF)

相关文章
|
6天前
双代号网络图绘制步骤
双代号网络图绘制步骤
双代号网络图绘制步骤
|
6天前
|
数据可视化
R语言生态学进化树推断物种分化历史:分类单元数与时间关系、支系图可视化
R语言生态学进化树推断物种分化历史:分类单元数与时间关系、支系图可视化
R语言生态学进化树推断物种分化历史:分类单元数与时间关系、支系图可视化
|
5月前
|
数据处理 定位技术 开发者
甘特图、IPO图、DFD图
甘特图、IPO图、DFD图
|
10月前
秒懂双代号网络图
二级建造师学习攻略
|
6天前
|
数据可视化
Visio绘制时间轴、日程安排图、时间进度图的方法
Visio绘制时间轴、日程安排图、时间进度图的方法
126 1
|
6月前
|
监控 项目管理
冲刺阶段 - 项目管理ITTO及数据流向图(三)
冲刺阶段 - 项目管理ITTO及数据流向图(三)
43 0
|
6月前
|
项目管理
冲刺阶段 - 项目管理ITTO及数据流向图(一)
冲刺阶段 - 项目管理ITTO及数据流向图
62 0
|
6月前
|
项目管理
冲刺阶段 - 项目管理ITTO及数据流向图(二)
冲刺阶段 - 项目管理ITTO及数据流向图(二)
38 0
|
11月前
|
存储 数据可视化 atlas
maftools | 从头开始绘制发表级oncoplot(瀑布图)
maftools | 从头开始绘制发表级oncoplot(瀑布图)
243 0
|
12月前
|
机器学习/深度学习 人工智能 自然语言处理
中山大学团队使用端到端图生成架构进行分子图编辑的逆合成预测
中山大学团队使用端到端图生成架构进行分子图编辑的逆合成预测
134 0
