拿到一个新项目,很多人第一反应是打开表格列任务,列到一半发现要么重复,要么漏项,要么细碎到根本没法跟踪。
WBS拆解(工作分解结构)是把项目目标逐层分解为可执行工作包的过程,拆得好,后续排期、分工、验收才有依据;拆不好,整个项目从起点就开始失序。
这篇文章用“上线企业官方网站”作为贯穿案例,给出五个可以直接套用的WBS拆解技巧,帮你把项目拆清楚、拆到位。
一、WBS拆解前的准备
1. 明确交付物再动手
开始拆解前,先回答一个问题:这个项目要交付什么?交付物是名词性成果,比如“可访问的官网”“上线后的支付功能”;活动是动词性过程,比如“开会”“沟通”“写文档”。两者顺序不能反,先列活动再找成果,很容易拆出一堆过程,却没有可验收的产出。
“上线企业官网”这个项目中,交付物是“可访问的官方网站”,不是“开需求会”或“写方案”。反例是第一种就拆成需求阶段、开发阶段、测试阶段,拆完发现每个阶段边界模糊,最终没人对完整交付物负责。
2. 让每个工作包能分配能验收
工作包是WBS最底层节点,必须能分给一个人或一个组独立完成。每个工作包还要有清晰的完成标准,没有标准,拆了等于白拆。
判断方法很简单:问一句“这件事做完拿什么证明”。比如“设计首页”可以拿出视觉稿作为证明,这个能验收;而“跟进设计”拿不出具体成果,这个就不能作为工作包,需要继续往下拆。“设计首页”可以验收,“跟进设计”不可验收,这就是两者的差别。

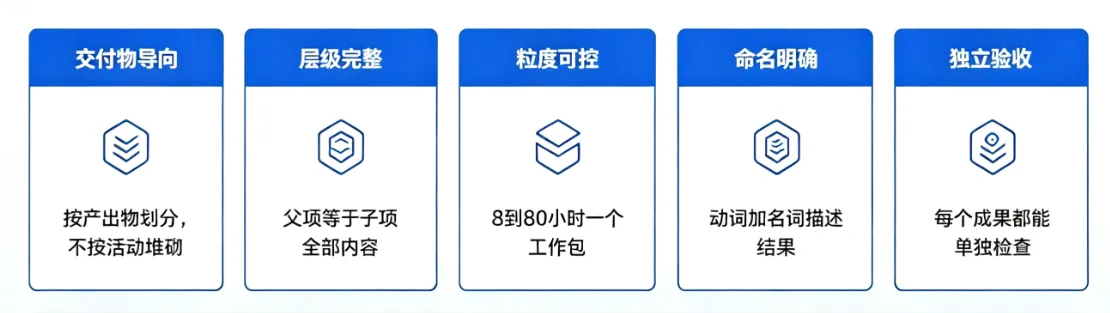

二、五个WBS拆解技巧

技巧一:按交付物拆而非按活动拆
WBS拆解的第一层按交付物划分,不按部门或动作划分。交付物导向让责任清晰:每一项都有明确的产出归属;活动导向则容易漏项,因为同一活动可能对应多个交付物,也可能根本不对应交付物。
具体做法是列出项目最终交付物清单,然后逐层拆到可执行的工作包。官网项目可以按“前端页面、后端接口、内容填充、上线部署”拆,不按“设计组、开发组、测试组”拆。常见反例是按“需求阶段、开发阶段、测试阶段”拆,阶段之间边界模糊,没人对完整交付物负全责。
技巧二:保证父子层级总和一致
父项内容必须等于子项内容之和,不多不少。这是WBS拆解中100%规则的落地方式,从根源避免漏项和重复计算。
每写完一层子项,反问一句:这些加起来是不是父项的全部?多出来的删掉,少的补上。“页面开发”可以拆为“首页、列表页、详情页、后台页”,逐一核对是否覆盖官网全部页面。常见反例是在子项里写“其他事项”,把不确定的工作全塞进去,层级边界就此失效。
技巧三:按8到80小时控制粒度
WBS拆解到工作包后,用工时判断是否拆到位。粒度太粗,没法排期和跟踪;太细,管理成本超过执行收益。
单个工作包工期控制在8到80小时之间,低于8小时合并到相近工作包,高于80小时继续往下拆。官网项目中,每篇文章约需4小时,可以合并为“撰写20篇栏目文章”这个工作包,总工期约80小时。常见反例是把“写一个按钮”拆成独立条目,任务多到每天光更新进度就要花一小时。
技巧四:统一用动词加名词命名
每个WBS条目用“动词+名词”描述可交付结果。动词说明动作,名词说明对象,干系人看到条目就知道要做什么、产出什么。“设计首页视觉稿”“开发登录接口”“填充产品介绍文案”,这些命名一眼就能看懂。常见反例是“处理页面问题”“相关资料整理”,团队成员看完不知道具体做什么。
技巧五:拆到能独立验收为止
WBS拆解终点是有明确验收标准的可交付成果。每个工作包都能独立验收,项目进度才能真实衡量,也能减少返工。
逐层问“这个成果能单独检查吗”,不能就继续拆到能验收。“开发接口”可以拆出“登录接口+接口文档+自测用例”三项,每一项都可逐一验收。常见反例是拆到“开发后端”就停,验收时发现范围过大,无法判断是否完成。
三、WBS拆解常见错误
1. 拆完不核对是否有遗漏
把每个工作包的完成标准列出来,检查是否覆盖全部交付物。同时找项目干系人一起过一遍,单个负责人容易有盲区。官网项目中,“上线部署”常被忽略,部署脚本、域名配置、数据迁移都要归入这一项。
2. 层级深度与团队规模不匹配
小团队拆到两层就够,大项目才需要拆到四层以上。判断标准是能直接分配、跟踪、验收就停止,不追求层级好看。10人项目拆出六层结构,大部分节点只有一条任务,这种拆法不增加管理价值,只增加管理成本。
四、WBS拆解常见问题答疑
WBS拆解完成后发现漏项怎么补救?
将漏项补充到对应父节点下,同时检查该父节点下的子项总和是否仍等于父项,不等则调整相邻子项的范围,或重新确认父项边界是否需同步调整。
多个项目共用同一套WBS模板可行吗?
同一类型项目可以使用通用模板,但每个项目启动时需根据实际交付物做增删调整,不可原样照搬。模板的价值在于提供拆解起点,而非直接复用。
WBS拆解与项目排期的先后顺序是什么?
先做WBS拆解,再基于拆解出的工作包做排期。WBS回答“做什么”,排期回答“何时做、谁来做”,顺序不可颠倒,否则排期缺少依据。
WBS拆解的本质,是把模糊的目标转化为可执行的结构。让每个任务有归属、可验收、能跟踪,拆解就及格了。变更来了,回WBS结构上比对,影响范围一清二楚。拆不清的环节,就是风险点。
下次项目启动,先花半小时把结构理清,后面的执行自然顺。
