研发项目推进到一半,需求还靠群消息传达,进度由负责人逐个去催,跨角色配合靠个人盯团队规模上来了,原来混乱的管理越来越成为阻碍。
想改善这种状态,不一定要马上引入复杂方法论或采购大型系统。
研发团队导入项目管理,本质是一次轻量的协作方式调整,把原本靠口头约定和人情记忆的环节变成团队可见、可查、可复盘的动作。
这篇文章写给初创研发团队负责人、技术管理者和新晋项目经理。
你不必事先掌握敏捷、CMMI、IPD 这些概念,只需要按四个步骤走:诊断、定规则、落地、复盘。读完后,你就能排出未来两个月内的动作。
一、先找准项目管理痛点
入门研发项目管理不需要先把全流程设计得很完整。一开始就铺开越多的流程环节,规则越难落地。
第一步应该是诊断,把最近一次延期或返工的项目拿出来,看断点到底出现在哪里。
1. 用常见痛点做对照检查
以下是研发项目管理的常见痛点,可以当作自查项逐条对照:目标与信息断层,产品、开发、测试对同一需求的理解不一致;跨角色协作靠人传话,负责人成了信息中转站;需求变更缺少把关,口头新增随时插进当前迭代;资源与成本不透明,人力投入后算不清账;知识资产流失,项目结束经验随之消失。
这些表现属于行业归纳,不是对某个团队的评价。团队中了其中两三类不必焦虑,关键是找到最消耗的那一类。
2. 判断最痛的那一环
判断标准很简单:看哪个环节造成的返工最多,跨角色之间扯皮最频繁,上线后暴露的问题最集中。大部分团队不需要复杂问卷,做一次项目回溯就能找到答案。
之前接过一个咨询,团队原本以为是测试人手不足,但回溯后真正的断点在需求口头传达。产品经理把逻辑讲给开发听,测试参照的却是另一版理解,三方对同一功能形成了三种预期。断点明确后,他们把整改方向放在需求交接,而不是急着加测试资源。
3. 圈定试点项目再起步
找到痛点后,不要在全团队铺开,先圈定一个试点项目。试点项目建议满足三个条件:周期在两周到六周之间,能覆盖产品、开发、测试等角色,业务重要性处在中等水平。同一时间只运行一个试点,不进多项目协调的复杂场景。
试点的目标不是做出样板,而是暴露问题和积累调整依据。规则好不好用,试点结束时的复盘会告诉你答案。
二、定下项目管理的起步规则
项目管理的规则不需要一步到位。把从需求到上线的路径先跑通,让每一步都有明确交接,这才是入门阶段最该做的事。
1. 建立最小研发协作路径
最小协作路径可以压缩成五个环节:需求确认、任务拆解、开发自测、测试验收、上线回顾。每条需求从提出到上线,都要顺序经过这些环节,每个环节都留下一个可检查的结果。
这套路径没有引入新名词,本质是给团队一条清晰的动作链。开发拿到需求时知道要做什么,测试收到版本时知道按什么标准验收,负责人也能在任意时间说出需求处于哪个阶段。
2. 用一条规则管住需求变更
研发项目管理入门阶段最容易失守的是需求边做边加。建议定一条规则:需求变更必须经过提出方、开发、测试三方确认后再排期。
规则的目的不是限制业务,而是让每一次变更的代价被看见。当产品和开发坐到一起后,很多临时需求会自动延后或取消。
3. 把协作流程写成一页纸
协作流程不需要写成几十页的规范文档。一页纸足够,写清四件事:角色分工、需求入口、变更确认方式、完成标准。格式用表格或分点清单都可以,不必用专门的流程软件画图。
把这一页纸放到团队共享空间,项目启动时花十分钟对齐一次。文档的价值在于让之前默认的事情变成说好的事情,新加入的成员也能按这份说明顺利上手。
三、让项目管理规则轻量落地
规则只停留在文档里不会生效,需要找到轻量的承载方式。很多团队栽在把重心放在选软件而不是改协作方式。
1. 想清楚工具承担的角色
研发项目管理入门有一个高频疑问:要不要先上工具。我的建议是先定规则,再选工具,工具只是承载规则的地方。多数工具落地失败的共同原因,是系统装好了但协作方式没变,团队继续用旧习惯在工具外沟通。
入门阶段甚至可以从 Excel 起步。先用最顺手的方式把前面的一页纸规则跑通,再考虑是否需要更自动化的载体。不要花几周时间做多款工具选型对比,那会消耗掉团队的耐心。
2. 从一条需求和 Bug 开始打理
团队可以把项目、需求、任务、Bug 记录到一体化平台,不必维护多份表格,一条需求从提出到关闭的过程都有记录,适合研发团队从最小记录单元开始建立管理习惯。
这里有一个反向检验标准:如果使用两周后,还没有形成一条完整的需求记录或 Bug 记录,说明规则或工具没匹配上,需要回到前面重新检查协作方式。
3. 定时同步代替随时追问
把进度靠问改成固定节奏同步。试点期间建议每周一次十五分钟同步,只汇报三件事:本周完成什么、下周做什么、有没有阻塞点。同步记录保持简短,不需要写日报周报。轻量同步的目的是减少干扰,不是增加汇报负担,开发者的工作被打断次数减少了,管理者对项目全貌的掌握反而更完整。
四、借复盘调整项目管理规则
试点项目结束后,要用复盘把规则调整到适合团队的状态。不调整的管理规则会在执行中慢慢失效。

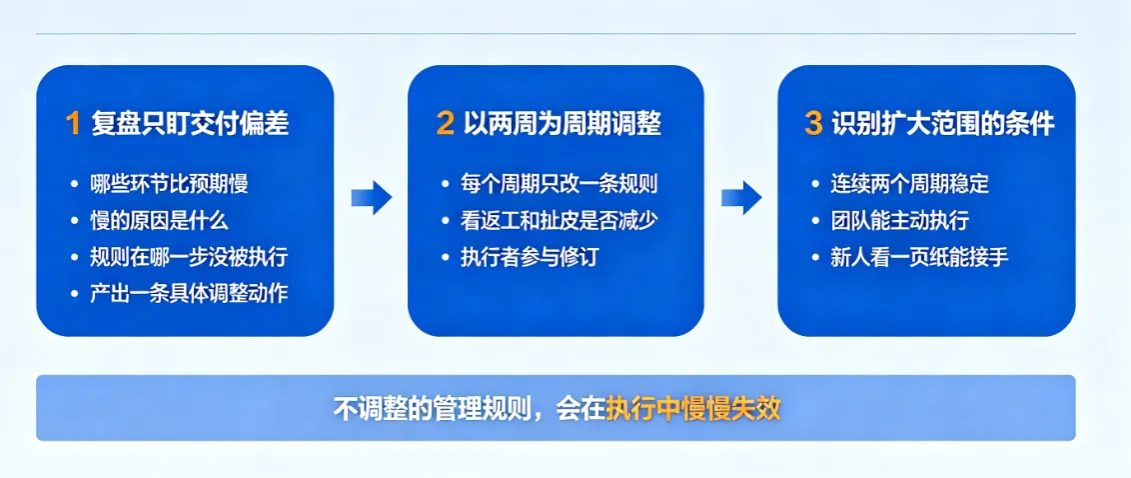

1. 复盘只盯交付偏差
试点结束后安排一次半小时复盘,不追责,只看偏差。重点围绕三个问题展开:哪些环节比预期慢,慢的原因是什么,规则在哪一步没有被执行。复盘产出不是一份总结报告,而是一条具体的规则调整动作。
之前接手过一个30人研发团队,在复盘中发现团队对测试验收的定义不清晰,开发提交后测试不知道做到什么程度才算结束。团队随后把完成标准改成用例通过并且冒烟通过,后续交付的争吵明显减少。
2. 以两周为周期调整一次
规则需要磨合期,不建议一次定死长期不改。以两周为观察周期,检验上一次调整是否减少了返工和内部扯皮。每个周期只调整一条规则,改动太多会让人觉得无所适从。
规则属于团队约定,谁执行谁就应该参与修订。试点成员在调整建议上拥有发言权时,他们对规则的认同度会高很多。
3. 识别扩大范围的条件
当试点满足以下三个条件时,可以把项目管理方式扩大到更多项目:试点已连续两个周期运行稳定,团队成员能主动执行既有规则,新人看到一页纸说明后可以快速接手。扩大时先增加项目数量,不增加流程环节,保持规则仍然是一页纸的体量。
项目管理入门不是建设完整的管理体系,而是让最小路径先转起来。
五、项目管理入门常见疑问
导入项目管理多久能看到效果?
需求变更处理和进度同步通常在一到两周内会有明显变化。但团队行为真正稳定需要两三个月,要给规则留出磨合期,不要因为前两周执行不顺畅就放弃。
没有专职项目经理,谁来牵头?
研发负责人或一名有协调经验的开发、测试骨干可以先兼任。牵头人负责试点项目的规则执行、同步组织和复盘召集,不需要新增专职岗位。试点范围扩大后,再考虑安排专职项目管理人员。
协作流程细化到什么程度算好?
先细化到新人照着文档能独立完成一次需求交付,不要再向上追问。异常分支不用提前全部定义,通过复盘逐步补齐。一开始覆盖所有例外情况,只会让流程文档失去可读性。
成员觉得流程麻烦怎么办?
先拿出试点前后对比的结果,比如返工减少、加班减少这类直接变化。一条规则见效后再推下一条,用结果带动认同,不要靠行政命令硬压。
项目管理的意义,不在于团队记住多少规则,而在于让协作从靠人盯变成靠记录。
给你一个可与当下配套的起步建议:选择未来六周内要启动的一个项目作为试点,按本文四步走,先诊断痛点,再定三条以内的规则,用工具在固定节奏下执行,每两周复盘一次。
你会发现,团队少了很多追问,多了一份判断依据。
