【AI时代软件项目管理系列】3. 瀑布型项目是否还适合 AI 时代的软件研发?从严格串行到“阶段治理 + 快速反馈”

简介: AI 并没有让瀑布型项目失效,尤其在政企、定制化和交付型项目中,合同范围、预算、里程碑、阶段评审和最终验收仍然需要明确治理。真正需要改变的是传统严格串行的管理方式。AI 时代的瀑布项目应保留阶段、基线和责任机制,同时引入快速反馈、持续验证和 AI/Agent 赋能,让需求、设计、开发、测试和交付形成更高效的闭环,实现“治理不失控、执行更敏捷”。

AI 编程、代码生成、测试生成、文档生成和 AI Agent 快速进入软件研发之后,一个很自然的问题是:既然开发方式越来越快、越来越自动化,传统瀑布型项目是不是已经不适合了?

如果只看“代码怎么写”,这个判断似乎有一定道理。AI 可以把过去需要几天完成的原型、接口草稿、测试用例甚至部分功能代码压缩到几个小时,传统按照“需求完成后再设计、设计完成后再开发”的严格串行方式,确实容易显得笨重。

但软件项目并不只有编码。

尤其在政企、行业软件、定制开发和交付型项目中,项目往往还受到合同范围、预算、里程碑、客户确认、阶段验收、安全合规和最终交付责任等约束。AI 能改变很多工作的执行方式,却不会自动消除这些约束。

因此,真正需要讨论的并不是:

AI 时代还要不要瀑布。

而是:

瀑布型项目中,哪些东西仍然需要保留,哪些管理方式必须升级。

这也是 AI 进入软件项目后一个非常容易被忽略的变化:AI 首先重构的是生产方式,而不是直接取消项目治理方式。


一、为什么 AI 看起来天然更适合“快速迭代”

传统瀑布型软件项目通常按照相对清晰的阶段推进:

项目启动
需求分析
总体与详细设计
开发实现
系统测试
交付部署
项目验收

这种模式的优势是边界清晰、阶段成果明确,也便于计划、评审和验收。

问题在于,当需求理解出现偏差时,问题可能直到设计、开发甚至测试阶段才暴露;而 AI 恰恰让很多过去成本较高的工作变得可以快速尝试。

例如,一个需求刚形成初稿,就可以用 AI:

  • 补充业务场景和异常路径;
  • 快速生成原型说明;
  • 推演接口和数据模型;
  • 生成代码骨架;
  • 形成测试用例;
  • 根据评审意见重新调整方案。

也就是说,生成和试错的成本下降了

因此,如果仍然要求所有需求完全冻结后才能设计、所有设计完全完成后才能开发,那么 AI 带来的快速反馈能力就很难真正发挥出来。

但这并不意味着瀑布模式失效,而是意味着过去过度强调“严格串行”的做法需要改变。


二、政企、定制化和交付型项目,为什么仍然离不开瀑布式治理

很多企业软件项目并不是一个团队围绕自己的产品持续迭代,而是存在明确的甲乙方关系和交付边界。

例如:

政企信息化项目、行业业务系统、OA、BPM、CRM、ERP、云文档、知识库,以及各种基于标准产品进行二次开发的定制项目。

这类项目通常具有几个共同特征。

1. 项目开始之前,就需要相对明确的边界

客户需要知道购买了什么,供应商需要知道交付什么。

所以项目通常会形成:

合同
+
范围说明
+
总体方案
+
总体计划
+
预算
+
里程碑
+
交付清单
+
验收标准

这些内容很难完全依赖持续迭代以后再决定。

如果范围始终处于动态变化状态,最终很容易出现一个现实问题:

哪些属于原合同范围,哪些属于新增需求?

这不是 AI 能自动解决的问题。


2. 项目需要阶段性确认和正式验收

很多交付型项目都有明确的阶段节点:

需求确认
方案评审
阶段版本
系统测试
上线
验收

有些项目还会把这些节点与付款关联。

因此,项目不仅要关注“软件有没有持续产生新版本”,还必须回答:

当前阶段是否达到约定标准?

这正是瀑布式阶段治理仍然有价值的地方。


3. 项目最终需要有人承担交付责任

AI 可以生成代码,也可以辅助测试,Agent 甚至可以完成部分端到端任务。

但客户最终验收的是一个正式系统,而不是一次模型输出。

项目仍然需要明确:

谁确认需求;

谁批准方案;

谁对代码质量负责;

谁判断测试是否充分;

谁确认系统具备上线条件;

最终谁承担项目交付责任。

因此,在复杂交付项目中,阶段、基线、评审和验收不会因为 AI 出现而消失。

从启动、需求、设计、开发、测试一直到交付和验收,仍然构成整个项目的基本生命周期。


三、真正需要淘汰的,不是瀑布,而是“僵化的瀑布”

AI 时代最值得重新审视的,是一种极端的瀑布做法:

前一个阶段没有百分之百完成,后一个阶段绝对不能开始。

比如:

全部需求完成
才能开始全部设计
全部设计完成
才能开始任何开发
全部开发完成
才能进入测试

这种方式的问题,在 AI 时代会更加突出。

因为 AI 已经可以帮助团队很早地验证很多事情。

需求阶段就可以生成原型;

设计阶段就可以快速形成技术验证代码;

开发过程中就可以同步生成和执行测试;

测试发现问题以后,也可以迅速反向分析需求和代码影响。

所以,更适合 AI 时代的做法应该是:

保留阶段治理,但允许阶段内部和阶段之间进行更快的反馈与验证。

可以理解为:

需求基线
设计与验证
开发与持续测试
阶段版本
交付验收

每一个阶段仍然有目标、成果和门禁,但阶段内部不再要求所有工作严格串行。

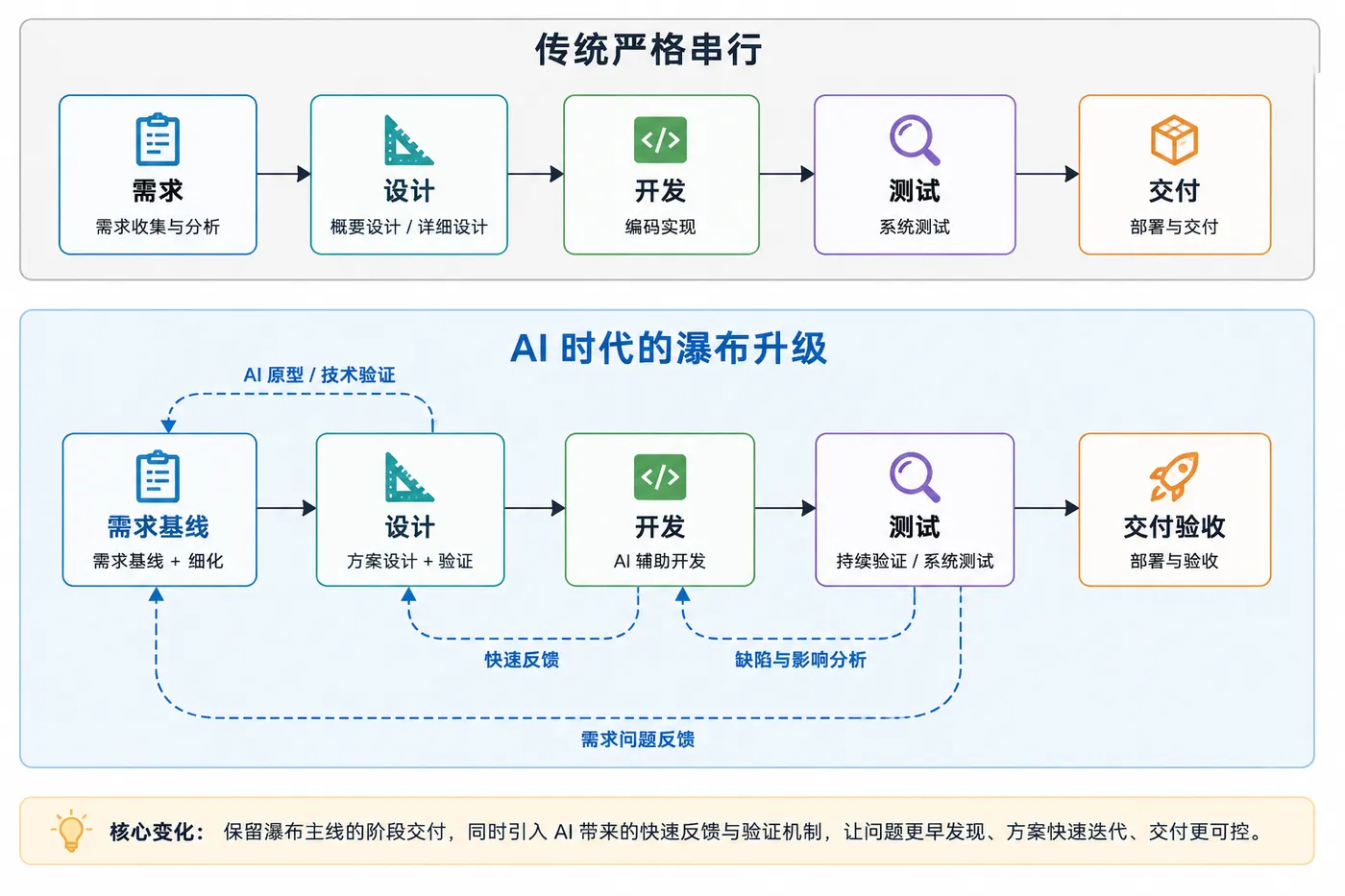

从传统瀑布到 AI 时代的“阶段治理 + 快速反馈”





这张图想表达的重点是:

项目主线仍然存在,但信息流不应该只允许单向流动。


四、AI 更适合进入“执行层”,而不是直接替代“治理层”

如果把一个软件项目拆开来看,可以大致分成两个层次。

上面一层解决的是:

项目应该交付什么,以及什么时候可以认为完成。

下面一层解决的是:

这些工作具体怎么做。

AI 对第二层的影响尤其明显。

例如在需求阶段,AI 可以辅助整理访谈资料、发现遗漏场景、生成需求初稿;在设计阶段可以生成方案草稿、比较技术路线;在开发阶段可以生成代码、单元测试和脚本;在测试阶段可以生成测试场景、分析缺陷;到了交付阶段,还可以帮助整理部署文档和用户手册。

AI 的参与程度甚至可以从个人辅助逐步发展到任务辅助、流程参与、Agent 协作甚至软件工厂。

但是,不管自动化达到什么程度,项目仍然需要解决几个上层问题:

项目目标是什么
范围边界在哪里
当前版本是否满足要求
是否允许进入下一阶段
最终是否达到验收条件

所以,更合理的结构不是:

AI
取代瀑布项目管理

而是:

项目治理层
目标 / 范围 / 基线 / 里程碑 / 评审 / 验收
────────────────────────
AI 赋能执行层
需求 / 设计 / 编码 / 测试 / 文档 / 分析 / Agent

治理层负责可控,AI 负责让执行层变快。


五、需求阶段:从“一次写完”升级为“建立基线 + 持续细化”

传统瀑布项目中,需求往往承担着非常重的责任。

项目希望在开发开始之前,把所有需求尽可能一次写清楚。

AI 出现以后,需求文档生成本身变得容易,但真正困难的问题仍然没有变化:

客户表达的是不是实际需求?

不同角色的理解是否一致?

异常流程是否完整?

需求之间有没有冲突?

这意味着需求阶段不能因为 AI 可以快速生成文档,就变成不断制造需求。

更合理的方式是形成两层结构:

需求基线
├─ 项目范围
├─ 核心业务流程
├─ 关键业务规则
└─ 验收边界
持续细化
├─ 页面细节
├─ 交互行为
├─ 异常场景
├─ 接口细节
└─ 优化建议

前者控制项目范围,后者允许在项目推进过程中逐步完善。

这样既保留了瀑布型项目需要的范围基线,又能够发挥 AI 快速分析和细化需求的优势。


六、设计阶段:从“文档完成”升级为“方案尽早验证”

传统项目容易把设计阶段理解成:

输出概要设计和详细设计文档。

AI 时代,这个判断标准显然不够。

一份设计文档即使结构完整,也不代表方案真正可行。

AI 可以帮助快速生成:

架构草案、数据模型、接口定义、时序流程、异常分析,甚至技术验证代码。

因此,设计阶段更应该关注:

设计有没有经过验证。

可以把过程调整为:

设计问题
AI 辅助生成方案
架构师分析与取舍
原型 / PoC / 技术验证
方案评审
进入设计基线

也就是说,AI 会让设计阶段从“写设计”更快地转向“验证设计”。


七、开发和测试,也不应该再严格前后分离

在传统严格瀑布中,很容易形成:

开发全部结束
测试团队开始测试

AI 与自动化工具的发展会进一步削弱这种边界。

开发人员在生成代码的同时,可以同步生成:

单元测试;

接口测试;

测试数据;

静态检查规则;

边界场景。

Test Agent 也可以根据需求和接口设计提前生成测试用例。

因此,更合理的过程变成:

需求 / 设计
代码生成与开发
单元测试
持续集成
自动化测试
人工测试
系统级验证

测试并没有消失,反而应该更早进入。

这是 AI 时代一个很重要的变化:

生成越快,验证越应该前移。

AI 可以提升代码和测试材料的生产效率,但项目是否成功,仍然取决于需求准确、设计合理和质量是否可控。


八、项目里程碑也需要从“文档完成”转向“可验证成果”

传统项目里程碑经常写成:

需求阶段完成
设计阶段完成
开发阶段完成
测试阶段完成

问题在于,“完成”越来越难代表真实项目状态。

特别是在 AI 可以快速生成大量文档、代码和测试用例以后:

有产出,不等于有成果。

所以,AI 时代的阶段里程碑需要增加“证据”。

例如:

阶段 传统判断 更适合 AI 时代的判断
需求 文档完成 需求基线建立,关键业务已确认
设计 设计文档完成 关键方案完成验证和评审
开发 代码完成 功能集成并通过必要测试
测试 测试执行完成 核心质量指标达到标准
交付 软件部署 交付物完整、可运行、可维护
验收 验收材料完成 验收标准逐项获得证据

于是,瀑布中的“阶段门”并没有消失。

只是从:

看文档有没有完成

逐渐变成:

看是否存在足够证据证明这一阶段可以结束。


九、AI 时代的瀑布项目,更需要建立新的管理闭环

AI 进入项目以后,一个很典型的问题是:生成速度提高了,但生成结果并没有进入受控项目流程。

需求由 AI 生成了一版,后来人工又修改了一版;

设计文档和代码使用的却不是同一个版本;

Agent 又读取了旧资料继续工作;

最后大家甚至无法判断哪个结果才是正式版本。

因此,AI 时代的瀑布项目需要把 AI 工作重新纳入项目基线管理。

比较完整的过程应该是:

任务定义
准备项目上下文
AI 生成 / Agent 执行
人工审核
修改完善
质量验证
形成正式成果
纳入项目基线
进入下一阶段

这也是为什么 AI 越深入项目,项目管理越不能只关注“生成效率”。AI 输出需要经过审核、验证,并最终成为正式项目资产,否则大量快速生成的内容反而可能增加混乱。

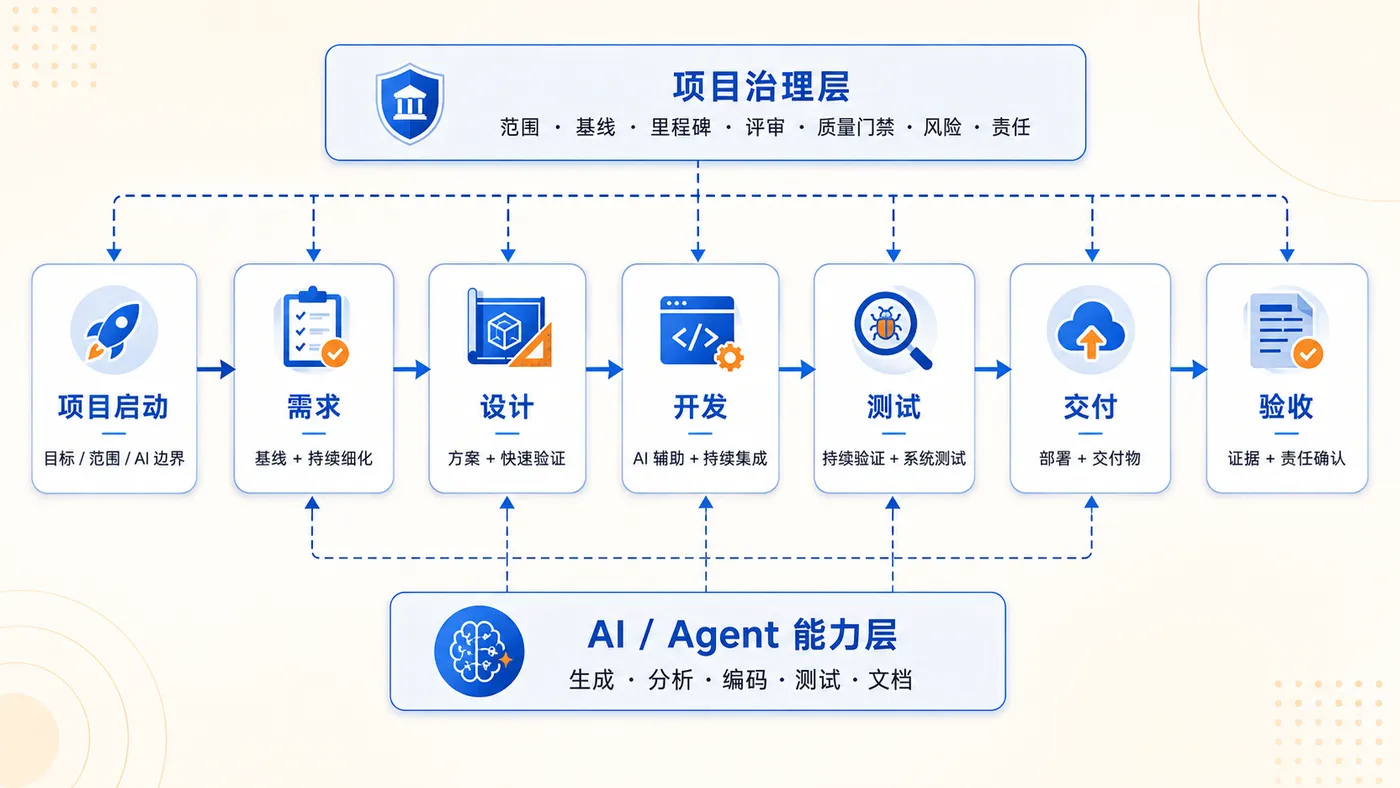

AI 时代的瀑布型项目管理模型





这张图可以作为整篇文章的核心图:生命周期仍然是瀑布型,但 AI 能力横向嵌入每个阶段,同时治理机制贯穿始终。


十、所以,瀑布型项目不是“不适合 AI”,而是不能保持原来的管理方式

如果把前面的变化放到一起,可以看到一个比较清晰的结论。

AI 时代仍然需要瀑布型项目,尤其是在存在以下条件的时候:

有明确合同边界、有总体预算和周期、有阶段成果、有正式验收、有客户责任关系,以及需要最终交付完整系统。

这些条件并不会因为 AI 能生成代码而消失。

真正需要变化的是管理方式:

传统方式 AI 时代的升级
阶段严格串行 阶段治理 + 快速反馈
需求一次冻结 需求基线 + 持续细化
设计以文档为主 设计 + 快速验证
开发后再测试 开发与验证前移
关注任务完成 关注可验证成果
人工完成全部工作 人 + AI + Agent 协同
最后集中验收 持续质量门禁 + 最终验收
管理人工团队 管理人、工具、Agent 和交付物

因此,可以把 AI 时代的瀑布型项目概括为一句话:

主流程仍然分阶段,但执行过程更加并行;项目仍然有基线,但细节可以持续细化;AI 可以大量参与生产,但关键阶段仍然需要评审、验证和责任确认。


十一、结语:AI 没有终结瀑布,而是在逼着瀑布升级

过去很多人批评瀑布模式,真正批评的往往不是“项目需要范围、计划和验收”,而是过度僵化的串行流程,以及反馈出现得太晚。

AI 恰好为改变这些问题提供了新的条件。

需求可以更早验证,设计可以快速试错,代码可以快速生成,测试可以更早介入,Agent 可以承担越来越多重复性和标准化任务。

但与此同时,项目范围、客户承诺、质量标准、数据安全、最终验收和交付责任仍然存在。

所以,在 AI 时代,瀑布型软件项目并不会简单消失。

更可能出现的是一种新的形态:

用瀑布管理项目边界和交付责任,用更快的迭代和反馈完成实际研发,再用 AI 和 Agent 提升整个过程的生产效率。

对于政企、定制化和交付型软件项目而言,真正值得淘汰的不是瀑布本身,而是低反馈、重文档、晚验证、严格串行的旧式瀑布管理方式

而升级后的核心依然没有改变:

目标清楚、范围可控、阶段可验证、质量有保障、结果可追溯、责任有人承担。

这也为后续从项目启动、需求、设计、开发、测试一直到交付和验收逐阶段讨论 AI 如何进入项目流程,提供了一个更加清晰的基础。

上一篇回顾:

https://developer.aliyun.com/article/1754218?spm=a2c6h.13148508.setting.15.1fcb4f0eNIZPdn

下一篇将进一步讨论:

AI 时代的软件项目启动:从立项评估到 AI 可行性分析

除了传统业务可行性、技术可行性,还要评估 AI 适用性、数据条件、工具边界和安全要求 |

持续更新 · 欢迎关注

相关文章
|
6天前
|
存储 弹性计算 缓存
阿里云服务器租赁费用:新版租赁收费标准及活动报价参考
本文更新了2026年阿里云全系列云服务器租赁活动报价,所有特惠资源均可前往阿里云活动中心选购,整体覆盖从个人入门到企业级高性能场景的全梯度需求。其中轻量应用服务器主打极致性价比,2核2G峰值200M带宽配置每日10点、15点限时抢购价仅38元/年,2核4G配置379元/年起;高性价比的经济型e实例、通用算力型u2i实例覆盖2核4G至4核32G全档位,适配开发测试与中小型企业业务;搭载英特尔至强6处理器的第九代c9i企业级实例算力较上代提升20%,支撑高并发生产环境,不同实例规格价差清晰,用户可根据自身业务负载与预算灵活选型。
1654 116
|
7天前
|
人工智能 程序员 API
Codex 接入 DeepSeek-V4-Flash:还能补上识图,提供两套方案
Codex 接入 DeepSeek-V4-Flash 怎么配?本文覆盖 CLI 与桌面端,再用 qwen3-vl-flash 补识图,两套方案可直接照做
1123 5
|
13天前
|
云安全 人工智能 运维
阿里云联动百位企业安全专家,共识Agent防御最佳实践
当Agent成为新员工,你的安全边界在哪里?
1954 9
阿里云联动百位企业安全专家,共识Agent防御最佳实践
|
7天前
|
编解码 人工智能 安全
2核4G/4核8G/8核16G阿里云服务器如何选择实例?经济型e、通用算力型u2i与计算型c9i选哪个?
本文介绍了阿里云2核4G、4核8G、8核16G三档主流配置下经济型e、通用算力型u2i和计算型c9i三种实例的最新活动价格与适用场景。同配置下三者价差显著,以2核4G为例,经济型e低至599.93元/年,计算型c9i则高达1742.08元/年。文章详细解析了各实例的性能定位:经济型e适合轻负载入门场景,u2i兼顾稳定算力与性价比,c9i凭借第9代至强处理器与芯片级安全能力支撑高性能业务。同时提示用户可叠加满减优惠券享受折上折,建议根据业务负载与预算综合决策。
539 112
|
19天前
|
人工智能 前端开发 Linux
Codex 桌面版安装 + CC Switch 接入第三方 API 完整教程(2026 最新)
2026最新教程:手把手教你安装Codex桌面版,通过CC Switch v3.17.0一键接入Fenno等国产API(兼容OpenAI Responses格式),跳过账号登录,完整启用代码审查、多步任务与上下文感知功能。零基础友好,全程图文实操。(239字)
2762 4
|
11天前
|
存储 人工智能 关系型数据库
阿里云AI产品与云产品最新组合套餐:Token Plan、AI coding及云服务器和建站等组合优惠价
阿里云推出全新“算力+模型+应用”一站式云与AI组合套餐活动,覆盖从个人开发者到中大型企业的全场景需求。核心亮点为分三档定价的Token Plan订阅服务,支持Qwen3.8-Max-Preview大模型调用,错峰时段最低可享0.2折优惠。活动同步推出AI Coding、智能体部署、云电脑托管、0代码建站等十余类场景化组合,搭配99元/年的普惠云服务器、88元/年的入门数据库等经典特惠产品,还为企业提供1V1定制化AI转型方案,大幅降低了不同用户群体拥抱AI的技术门槛与采购成本。
730 111
|
21天前
|
人工智能 JSON 安全
Fastjson远程代码执行漏洞,阿里云AI安全为您保驾护航
阿里云AI安全产品联动防御Fastjson攻击
2653 13
Fastjson远程代码执行漏洞,阿里云AI安全为您保驾护航
|
7天前
|
人工智能 JSON Shell
2026AI漫剧本地全开源方案(附各个软件模型链接),8G显卡也能流畅运行
这是一套完全本地化部署的AI漫剧生成技术链路:涵盖LLM剧本分镜生成、FLUX文生图(IP-Adapter人脸锁定)、StoryDiffusion时序连贯控制、LTX-2.3唇形同步视频生成,及ComfyUI全流程调度。零云端费用,仅耗硬件算力,单集2–4小时可产出竖屏短视频,适配抖音/B站分发。
|
5天前
|
人工智能 API 开发工具
2026 零基础本地 AI 漫剧完整实操教程(8G 笔记本显卡可用|附可直接复制命令与代码)
本方案提供完全离线、本地运行的漫剧全自动制作流程:RTX3060/4050 8G显卡即可驱动,涵盖Qwen写分镜→ComfyUI统一角色绘图→LTX2.3图生微动画→Qwen3-TTS本地配音→FFmpeg自动合成,全程无水印、免API、不限次。专为低显存优化,解决变脸、闪烁、爆内存三大痛点。(239字)

热门文章

最新文章
