如何设计项目进度看板?让项目进展、风险和负责人一目了然

简介: 项目进度看板不是一张“任务完成表”,而是一套帮助团队看见项目进展、提前识别风险、明确负责人、推动下一步行动的协作机制。真正有效的项目进度看板,能让项目经理少一些反复追问,让团队少一些信息误差,让管理者更早看见需要支持的地方。

项目进度看板不是一张“任务完成表”,而是一套帮助团队看见项目进展、提前识别风险、明确负责人、推动下一步行动的协作机制。真正有效的项目进度看板,能让项目经理少一些反复追问,让团队少一些信息误差,让管理者更早看见需要支持的地方。

一、项目进度看板是什么?

如果用一句话回答“项目进度看板如何设计”,我的答案是:围绕项目目标,把进度、里程碑、任务状态、风险问题、负责人和下一步行动放到同一张可视化页面上,让团队基于事实协同,而不是基于感觉沟通。

这就是项目进度看板的价值。它不是为了让管理者多一个检查工具,也不是为了让项目经理更方便追责,而是为了让团队在同一张图上看见事实:项目走到哪里,哪里卡住了,谁在推动,下一步要做什么。

好的项目进度看板,本质上是在复杂项目里建立一种共同语言。它让模糊的担忧变成可讨论的问题,让零散的进展变成可判断的状态,让“我以为你知道”变成“我们都看见了”。

二、项目进度看板适合谁看?先明确三类用户

一张项目进度看板想服务所有人,最后往往谁都服务不好。不同角色关心的不是同一层信息。项目经理要看过程,团队成员要看协作,管理者要看判断。

1. 给项目经理看:项目进度看板要能发现异常

对项目经理来说,看板首先是一个项目健康度雷达。

它要能帮助项目经理发现几个信号:进度是否偏离,任务是否积压,风险是否升级,关键负责人是否超负荷,某个阶段是否长期没有流动。

很多项目经理每天都很忙,但忙在“追问”上:问研发到哪了,问测试能不能进场,问业务什么时候确认。一个好的项目进度看板,应该把这些追问前置成可视化信息,让项目经理把精力从“收集状态”转向“解决问题”。

项目经理不应该永远站在信息搬运的位置上。好的看板,会让项目经理从“追着每个人问”变成“带着团队一起判断”。

2. 给团队成员看:项目看板要呈现协作关系

团队成员并不只是需要知道“我有什么任务”,还需要知道“我的任务和别人有什么关系”。

比如,研发需要知道需求是否已经冻结,测试需要知道什么时候可以拿到稳定版本,运维需要知道上线窗口是否确认,业务方需要知道哪些反馈会影响排期。

如果看板只告诉每个人自己的任务,协作仍然会断裂。好的项目进度看板应该让团队成员看见上下游关系:我在等谁,谁在等我,我的延期会影响哪个节点。

这也是看板很重要的文化价值:它不是让每个人埋头完成自己的小格子,而是让团队看见彼此之间的连接。

3. 给管理者和 PMO 看:看板要支持项目决策

中层管理者和 PMO 通常不需要看所有任务细节,他们更关心项目是否健康,资源是否冲突,风险是否需要升级。

很多管理者最怕的是项目汇报“看起来都还好”,直到上线前才发现关键风险已经无法消化。因此,项目进度看板要给管理者一个清晰入口:先看项目状态,再看风险原因,最后下钻到具体事项和负责人。

管理者看项目进度看板,不是为了替项目经理做微观管理,而是为了在该介入时及时介入,在不该打扰时保持克制。一个设计得好的看板,能减少无效追问,也能提高关键决策的速度。

三、项目进度看板设计方案:六个核心模块

项目类型不同,看板形态可以不同,但底层逻辑是相通的。一张好用的项目进度看板,应该沿着“全局判断—节点推进—任务流动—风险暴露—责任协同—行动闭环”的路径来设计。

1. 项目总览模块:一眼看懂项目健康度

项目总览应该放在看板最醒目的位置。它的作用不是展示所有细节,而是让人一眼判断项目是否健康。

项目总览建议包含:

  • 项目名称和项目目标;
  • 项目当前阶段;
  • 整体进度;
  • 计划完成时间;
  • 当前状态:正常、预警、风险;
  • 本周重点目标;
  • 当前最重要的三个问题。

这里最重要的不是数字,而是解释数字背后的状态。

比如“整体进度 75%”并不一定代表项目安全。如果核心接口仍未完成联调,测试准入被影响,那么这个 75% 反而可能制造虚假安全感。项目总览要避免只给结论不给原因,它应该告诉读者:项目为什么是绿色、黄色或红色。

项目经理可以把总览区理解为“项目的门诊单”。它不负责呈现所有检查项,但必须清楚告诉大家:项目现在健康吗?哪里需要进一步诊断?

2. 里程碑进度模块:避免只看任务完成率

任务完成率容易让人安心,也容易让人误判。

我见过一些项目,任务完成率已经超过 80%,但上线评审还没通过;也见过一些项目,开发任务完成得很快,但需求频繁变更,导致测试阶段不断返工。问题在于,任务完成不等于项目可交付。

所以,项目进度看板必须有里程碑视图。

常见里程碑可以包括:

  • 需求确认;
  • 方案设计;
  • 开发完成;
  • 联调完成;
  • 测试通过;
  • 上线准备;
  • 正式发布;
  • 复盘验收。

每个里程碑最好标明计划时间、实际时间、当前状态和负责人。这样团队才能知道项目是在按节奏推进,还是某个关键节点已经出现偏差。

里程碑管理的价值,不是让项目看起来更规范,而是帮助团队识别关键路径。项目经理要特别关注那些“看起来只是一个节点,实际上会影响后续所有工作的节点”。

3. 任务流转模块:让项目状态从口头同步变成可视流动

任务流转是项目看板最常见的部分,但也是最容易被做复杂的部分。

一般来说,可以按照项目流程设置这些状态:

  • 待处理;
  • 进行中;
  • 待评审;
  • 待测试;
  • 阻塞中;
  • 已完成

这里有两个经验。

第一,状态列不要过细。状态越多,维护成本越高,团队越容易放弃更新。看板不是为了完整复刻流程,而是为了帮助团队看清工作如何流动。

第二,一定要单独设置“阻塞中”。很多项目的问题就藏在“进行中”里。任务卡了三天,状态仍然是“进行中”;接口没人响应,状态仍然是“进行中”;需求没确认,状态仍然是“进行中”。时间久了,所有人都以为项目还在动,直到发现它其实早就停在原地。

“阻塞中”不是一个负面标签,而是一个求助信号。团队要形成共识:把任务移到阻塞中,不是承认失败,而是在告诉大家这件事需要协同。

4. 风险与问题模块:建立项目风险预警机制

成熟的项目团队不是没有风险,而是能够让风险提前出现。

风险模块建议包含:

  • 风险描述;
  • 影响范围;
  • 风险等级;
  • 应对措施;
  • 责任人;
  • 预计解决时间;
  • 是否需要升级。

这里要区分风险和问题。风险是可能发生但尚未完全发生的影响,比如“外部接口交付可能延期”;问题是已经发生并影响项目的事项,比如“外部接口延期导致联调无法开始”。

很多项目经理不愿意写风险,是因为担心一写出来就被认为“项目有问题”。但真实情况恰恰相反:不写风险,项目才更危险。风险越早被看见,团队越有机会调整资源、压缩范围、改变优先级或提前沟通预期。

管理者也要理解这一点。一个总是绿色的看板不一定健康,一个敢于呈现黄色和红色的看板,反而可能说明团队在认真面对现实。

5. 负责人视图模块:让责任到人,但不制造压迫感

负责人视图非常重要,但也最容易被误用。

如果看板只用来展示“谁延期了”“谁任务最多”“谁拖了后腿”,团队会很快进入防御状态。大家会倾向于少暴露问题、少承诺时间、少更新真实进展。这样看板看起来干净了,项目却更不透明了。

更好的做法,是把负责人视图设计成协作视图,而不是问责视图。

负责人视图可以展示:

  • 每个负责人当前关键任务;
  • 正在处理的阻塞事项;
  • 需要协助的内容;
  • 近期交付压力;
  • 是否存在资源冲突。

这样管理者看到的不是“谁不行”,而是“谁需要支持”。项目经理看到的也不是“谁要被催”,而是“哪里需要协调资源”。

责任透明的目的,不是把人钉在看板上,而是让事情不掉在地上。项目管理里的温度,往往就体现在这里:责任要清楚,但人不能被简化成一个红色标记。

6. 下一步行动模块:让项目进度看板形成闭环

很多看板失败,是因为它只负责展示,不负责推动。

每次会议大家看一遍状态,说几句风险,然后就结束了。下一周再看,问题还在,责任人没变,动作也没变。这样的看板时间久了,团队就会觉得它只是形式。

所以,项目进度看板最后一定要有“下一步行动”区域。

建议明确:

  • 今天必须推进的事项;
  • 本周必须关闭的问题;
  • 需要谁协同;
  • 哪些事项需要管理层决策;
  • 下次检查时间。

这一部分看似简单,却决定了看板有没有生命力。项目进度看板不是为了证明过去发生了什么,而是为了推动下一步真正发生什么。

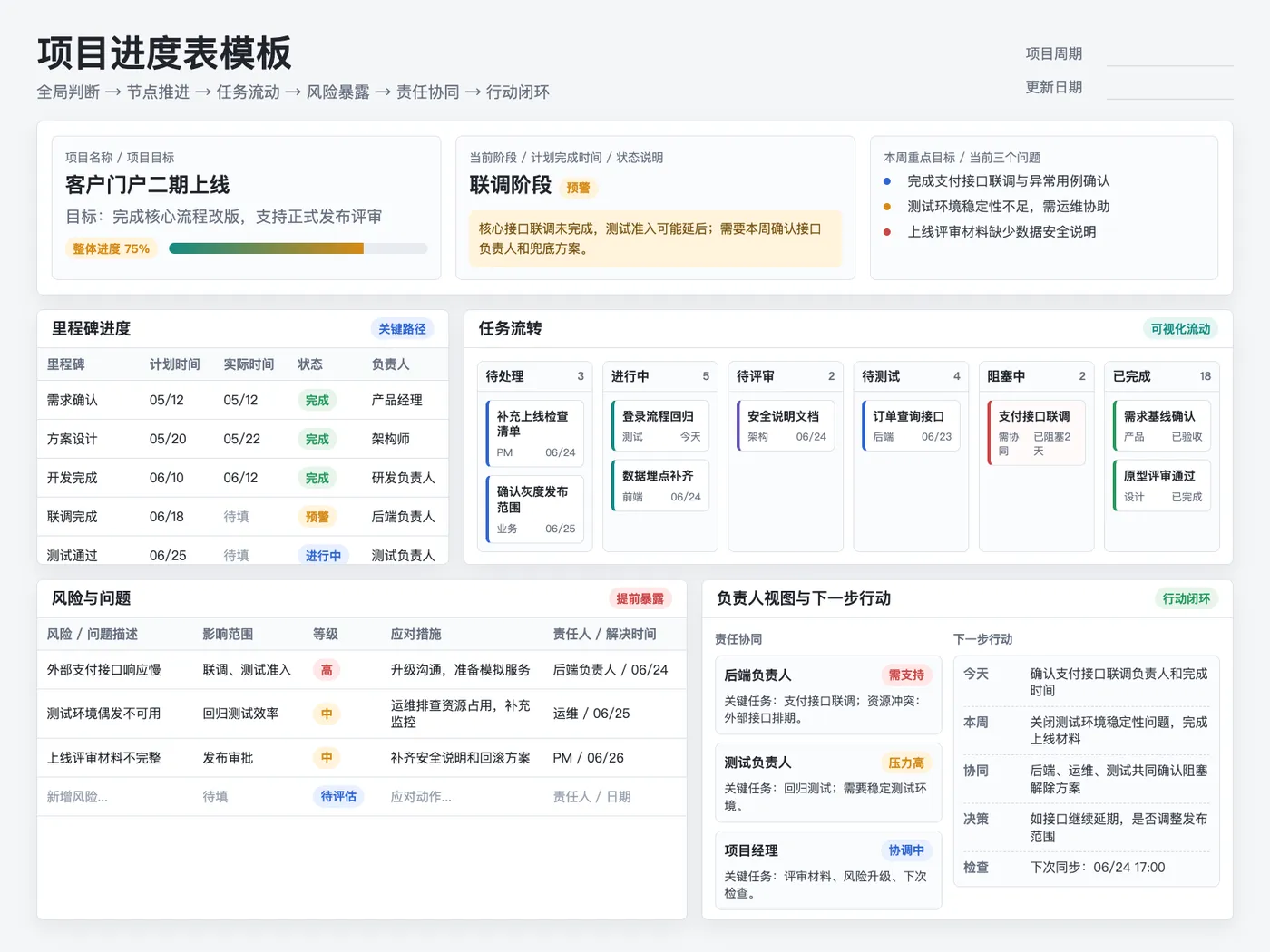

项目进度看板模板示例图

四、项目进度看板怎么做才有效?三个设计原则

项目进度看板能不能发挥作用,不只取决于页面设计,还取决于团队是否真的围绕它工作。以下三个原则,决定了看板是“管理工具”,还是“形式页面”。

1. 少即是多:只放能帮助项目决策的信息

看板不是数据仓库,也不是所有项目资料的集合。

我见过一些项目看板,字段很多、图表很多、颜色很多,第一眼看起来非常专业,但团队几乎不看。原因很简单:它没有降低理解成本,反而增加了认知负担。

判断一个字段要不要放上看板,可以问三个问题:

  • 这个信息会影响项目判断吗?
  • 这个信息会触发某个行动吗?
  • 这个信息是否需要团队共同看见?

如果答案是否定的,它就不应该出现在主看板里。项目管理不是把所有信息都摊开,而是把真正关键的信息放到最容易被看见的位置。一张好看板不是信息最多,而是让人最快看清项目重点。

2. 状态规则要统一:红黄绿背后必须有判断标准

红黄绿是项目进度看板里最常见的状态标识,但它也很容易失真。

如果没有统一规则,绿色可能只是“暂时没人提问题”,黄色可能只是“项目经理比较谨慎”,红色可能变成“谁也不想碰的坏消息”。颜色一旦变成主观判断,就会失去管理价值。

建议提前定义状态规则:

  • 绿色:按计划推进,无重大阻塞;
  • 黄色:存在延期或风险,但已有应对措施;
  • 红色:关键里程碑受影响,且需要外部协调或管理层介入。

状态规则越清楚,团队越容易围绕事实讨论,而不是围绕感受争论。颜色不是为了制造紧张,而是为了让团队快速识别优先级。项目透明,不是颜色越多越好,而是判断越一致越好。

3. 更新机制比页面设计更重要

很多项目进度看板不是设计失败,而是运营失败。

刚上线时大家都很积极,过两周后没人更新,再过一个月,项目经理会前临时补数据。团队慢慢发现看板不准,管理者也重新回到群里追问。最后,看板成了一个“曾经认真做过”的页面。

要避免这种情况,看板必须嵌入团队工作节奏。比如:

  • 每日站会更新任务状态;
  • 每周项目例会更新里程碑和风险;
  • 每次重大变更后同步调整计划;
  • 每个阻塞问题必须明确下一步行动;
  • 每次复盘都回看风险是否被提前识别。

看板只有被持续使用,才会形成信任。团队相信它,才会维护它;管理者依赖它,才会减少无效追问;项目经理用它推动问题,它才不只是一个展示工具。

五、项目进度看板落地:如何让团队愿意持续更新

设计看板只是第一步,让团队愿意用起来更关键。

我的建议是,不要一开始就追求完美。可以先从一个小项目、一个核心流程开始,把看板做轻,先让团队感受到它减少沟通成本的价值。工具越重,团队越容易抗拒;价值越快被看见,团队越愿意持续投入。

其次,项目经理要带头使用看板,而不是把它当作额外填报任务。每次站会、周会、风险评审、项目复盘,都围绕看板展开。团队只有看到看板真的影响会议讨论、资源协调和管理决策,才会相信它不是形式主义。

最后,管理者要保护透明。团队暴露风险时,不要第一反应就是追责。否则看板很快会变成“报喜不报忧”的展示墙。真正健康的项目文化,是允许坏消息提前出现,并奖励那些主动暴露问题、推动解决问题的人。

透明不是天然发生的,它需要被鼓励,也需要被保护。项目经理要做的,不只是设计一张看板,而是建立一种团队愿意说真话、愿意一起面对问题的工作方式。

总结:让项目进度、风险和责任透明

项目进度看板的本质,不是把项目做得更好看,而是把项目做得更清楚。

它让项目经理看见偏差,让团队成员看见协作关系,让管理者看见是否需要支持。它把散落的信息聚合起来,把模糊的担忧变成具体的问题,把“大家都很忙”转化为“我们知道下一步该做什么”。

一个好的项目进度看板,应该让项目进展、风险和负责人一目了然。但更重要的是,它应该让团队在复杂和不确定中,重新获得一点秩序感。

项目管理从来不是冷冰冰地推动任务,而是在目标、资源、风险和人之间不断寻找平衡。看板只是工具,真正让项目变好的,是团队愿意把真实情况摆到桌面上,然后一起把事情往前推。

如果你正在负责一个进度不够透明、风险总是后置、责任边界不够清晰的项目,不妨从下一次项目周会开始,先设计一张简单的项目进度看板。不用一开始就追求复杂,只要先让团队共同看见四件事:项目到哪了,哪里有风险,谁来负责,下一步怎么走。

当这些信息被看见,项目就已经开始变得可控。

目录
相关文章
|
1天前
|
云安全 人工智能 运维
阿里云SecOps Agent,全新安全跨产品执行体验
自然语言驱动 云安全中心/WAF/CFW/ 等多款安全产品联动
1570 1
|
12天前
|
缓存 测试技术 API
Qwen 3.7 Plus 与 Max 实测:性价比与多模态能力差异解析(2026)
2026 年 6 月 1 日,阿里悄无声息地发布了 Qwen 3.7 Plus,距 Qwen 3.7 Max 上线刚好 11 天。同样的 1M 上下文,同样的 35 小时自治上限。但价格才是头条:Plus 是 0.40/M输入,Max是 2.50/M——便宜约 6 倍——并且还能看图、看视频。Vision Arena 上 Plus 已经排到 #16。所以这周真正值得讨论的问题不是”要不要为视觉能力买单”,而是”Max 凭什么用 6 倍价格换来 2 个百分点的 benchmark 领先”。
|
12天前
|
JavaScript 定位技术 API
CodeGraph 爆火:编程 Agent 需要的不是更多上下文,而是一张提前画好的代码地图
CodeGraph 是一款爆火的本地代码智能工具,通过 tree-sitter 解析 AST 构建结构化知识图谱(存于 SQLite),为编程 Agent 提前生成“代码地图”。它显著降低 Agent 在中大型项目中的探索成本——实测工具调用减少71%、Token 降57%、速度提升46%,支持19+语言及主流框架路由识别,完全离线、无需 API Key。
855 11
CodeGraph 爆火:编程 Agent 需要的不是更多上下文,而是一张提前画好的代码地图
|
12天前
|
人工智能 运维 JavaScript
阿里云Qoder CN(原通义灵码)全解析 产品形态、版本划分与技术适配说明
在AI辅助开发与智能办公工具持续普及的当下,阿里云旗下原通义灵码正式更名为Qoder CN,同时延伸出QoderWork CN、Qoder CN CLI、Qoder CN Mobile等多款配套产品,形成覆盖代码开发、日常办公、终端交互、移动端使用的完整工具矩阵。Qoder CN核心定位为AI智能编码助手,深度适配主流代码编辑器、集成开发环境以及终端场景;QoderWork CN则偏向桌面端综合办公辅助,二者面向不同使用场景,划分了多个版本档位,搭配差异化资源配额、功能权限与计费规则,同时兼容多款主流大模型。
887 8
|
1天前
|
机器学习/深度学习 人工智能 调度
🐴 HappyHorse 1.1 现已上线阿里云百炼!快来查收模型使用指南,现在调用享 6 折~
HappyHorse 1.1 是新一代视频生成大模型,全面升级动态表现力、角色一致性、指令遵循、视觉质感与音画协同能力。支持I2V/T2V/R2V三类生成,适配短剧、电商广告、品牌营销等场景,提供高质、流畅、可控的AI视频生产力。
377 2
🐴 HappyHorse 1.1 现已上线阿里云百炼!快来查收模型使用指南,现在调用享 6 折~
|
12天前
|
JSON 缓存 安全
通过 CC Switch 本地路由让 Codex CLI 接入 DeepSeek 等第三方模型
CC Switch 通过本地路由(`127.0.0.1:15721`)实现协议转换:将 Codex 的 Responses API 请求自动映射为 DeepSeek 等厂商的 Chat Completions 接口,兼容流式响应与工具调用,无需修改 Codex 源码,安全隔离 API Key。(239字)
2440 7
通过 CC Switch 本地路由让 Codex CLI 接入 DeepSeek 等第三方模型
|
12天前
|
存储 安全 Java
AgentScope Java 2.0:打造分布式、企业级智能体底座
AgentScope 2.0 面向分布式部署、稳定运行、权限安全等企业级需求全面升级,打造支持多租户隔离与长期稳定运行的企业级智能体底座。
|
8天前
|
人工智能 自然语言处理 算法
阿里云百炼Qwen 3.7 Plus与Max实测全解:性价比与多模态能力、成本深度对比
2026年,阿里云百炼平台推出的Qwen 3.7系列成为企业与开发者落地AI应用的核心选择,其中Qwen 3.7 Max与Plus作为两大旗舰版本,定位差异显著:Max是纯文本推理旗舰,专注高强度智能体与复杂逻辑任务;Plus则是多模态全能版,在保留强大文本能力的同时,补齐图像、视频理解能力,且价格大幅降低。本文基于2026年最新实测数据,从核心参数、文本能力、多模态能力、智能体表现、性价比与场景选型六大维度,全面解析两款模型的差异,为用户提供精准选型参考。
437 0
