1. 项目背景和需求
1.1 项目背景
客户位于巴西的公司近日完成了对两家位于非洲的子公司完成收购,分别位于南非和莫桑比克。这两家子公司此前的业务系统均由巴西总部统一管理,并部署在巴西圣保罗区域的机房中。随着收购的完成,客户希望实现业务的地域化管理,提升非洲区域内的访问效率,同时与巴西总部的业务进行有效剥离。因此,客户计划将这两个子公司的业务系统从巴西圣保罗地区机房迁移至公有云南非数据中心。
完成业务迁移后不仅能够减少网络延迟、提升非洲区域用户的访问体验,还能确保业务与巴西总部的独立性和灵活性。通过使用公有云的基础设施,客户将能充分利用南非区域的高可用性和强大性能,助力其在非洲区域的业务发展。
具体来说,客户需要将运行在巴西地区的36台Windows虚拟机(总磁盘容量约30TB,实际使用量约20TB)迁移至公有云南非约翰内斯堡节点上。
1.2 迁移需求和痛点
这一迁移项目面临多重挑战,首先是距离对网络传输速度的影响。巴西与南非约翰内斯堡之间的地理距离。两地相隔超过7000公里,物理距离直接影响数据传输的时延,导致在跨大洲迁移过程中,网络带宽的延时问题尤为突出。在实际测试过程中,采用公网或者VPN方式直接进行传输,按照300 Mpbs的网络传输速度,综合各种环境因素的影响,实际测试的网络传输速度仅为3 MB/s - 4 MB/s。如果采用专线方案,昂贵的价格会带来巨大的成本压力,同时考虑到网络时延等诸多问题,根本无法满足大规模数据迁移的需求。
第二个关键点是业务系统迁移对业务连续性和项目周期的要求。用户在迁移过程中,首要关注的是确保业务的稳定性和连续性,避免因系统中断对日常运营产生影响。此外,项目的实施周期越短越好,以便尽快完成迁移,降低对业务运营的干扰,实现快速交付。如果采用公网或者VPN方式直接进行传输,按照上面实际测试的结果来看,即使按照传输上限计算,那么首次传输的时间也将超过60天。考虑到用户业务系统每次同步的增量约为5%-10%,按照10%的增量计算,每次用户增量传输时间也将超过6天左右的时间,显然这样的停机窗口期是任何生产系统无法接受的。考虑到业务系统在迁移过程中可能面临的风险,以及业务部门需要对上云后的业务系统有多次验证的需求,如果按照直接传输的方式,该迁移项目的持续周期可能至少要在6个月以上,这已经大幅度超出了用户的预期。
第三,虽然用户Windows虚拟机是运行在VMware平台中,但是由于管理权限的问题,无法通过无代理方式进行数据同步。只能采用代理方式进行迁移,这增加了迁移的难度。由于用户业务系统使用较长,系统内充斥着大量安全软件干扰同步,同时由于SQL Server数据库系统访问压力较大,导致经常发生I/O过高导致数据同步失败的情况发生。
这些无形之中对本次项目的实施工作带来了巨大的挑战,但是经过客户团队、云团队和万博团队的通力合作,该项目从确定最终实施方案到完成仅仅耗时不到10天就完成了全部36台业务主机的迁移。在这个过程中,不仅包含了同步全量和增量数据同步,还包括了目标平台主机多次拉起验证的过程,直到最终的割接完成。分两个批次,成功将36台业务主机成功割接到公有云南非约翰内斯堡区域。
时间周期 | 任务 |
---|---|
9月4日 | 第一批11台主机全量、增量同步,迁移演练 |
9月6日 | 第一批11台主机开始割接,北京时间18:00 - 次日02:00完成割接,停机窗口期8小时 |
9月7日 | 第二批18台主机全量、增量同步,迁移演练 |
9月10日 | 第二批中的11台主机开始割接,北京时间01:00 - 06:00完成割接,停机窗口期5小时第二批中的7台主机开始割接,北京时间20:00 - 22:00完成割接,停机窗口期2小时 |
9月13日 | 第三批7台主机全量、增量同步、迁移演练 |
9月15日 | 第三批7台主机开始割接,北京时间01:00 - 次日6:00完成割接,停机窗口期5小时 |
2. 解决方案
首先,项目实施方案需要优先满足用户对于周期的要求,通过优化流程和技术手段,尽可能缩短项目周期,确保在规定的时间窗口内完成业务迁移。尤其在业务全球化和市场竞争加剧的背景下,快速交付不仅可以降低运营风险,还能提升客户对项目的信心。通过精准的项目管理、灵活的资源调配以及合理的风险预估,项目周期的压缩不应影响整体迁移的质量和业务连续性,这也是项目成功的核心关键。
其次,针对大数据量的跨大洲传输问题,这是项目周期能否如期完成的关键,同时也是业务连续性保障的核心。跨大洲的数据传输不仅面临网络延迟、带宽限制和传输稳定性等挑战,还涉及到不同法律法规下的数据合规性问题。因此,需要借助HyperMotion数据流转能力来确保在不影响业务的前提下实现高效、合规的数据迁移。通过使用增量同步技术减少全量传输的频次,并通过对象存储并发复制能力优化传输效率,可以充分利用广域网的传输性能。这一步直接决定了系统在迁移过程中的无缝衔接,避免业务中断,并保证迁移时的数据安全和完整性。
第三,为满足客户对业务系统上云后的演练和验证需求,必须设计并提供全面的测试和验证机制。通过在迁移后进行多次业务系统的演练和功能验证,确保数据完整性、系统性能及可靠性均达到生产环境的要求。对于关键业务系统,可以采用模拟生产负载的压力测试,确保上云后的系统在高负载条件下仍能稳定运行。这个过程不但能够预防潜在风险,还能为客户提供一个安全的业务迁移保障,确保系统上云后的平稳运行,达到"万无一失"的效果。
最后,在整个迁移过程中,充分的沟通与协作同样至关重要。无论是客户内部的业务部门,还是云平台的技术团队,都需要在统一的时间表和实施策略下密切配合。通过全流程的透明化管理,确保项目的每一个阶段都能按时、按质完成,从而为客户提供最佳的迁移体验。

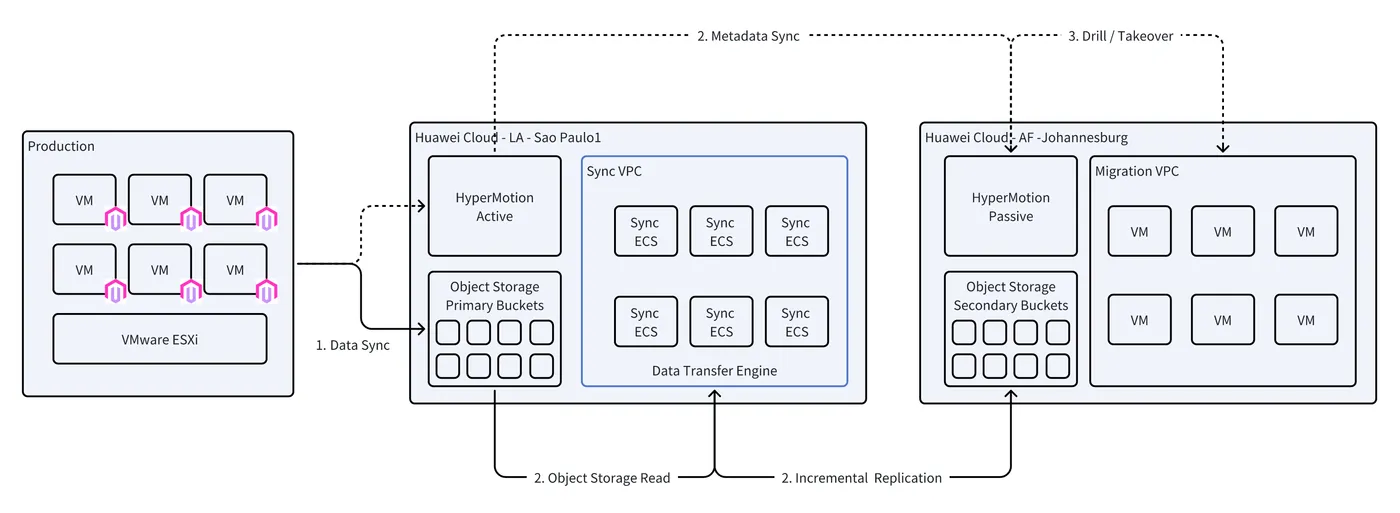

在此次项目实施中,我们通过领先的技术创新和精细化的迁移策略,为客户打造了一个高效、可靠的业务跨区域迁移解决方案。我们分别在巴西圣保罗和南非约翰内斯堡两大区域部署了双套HyperMotion环境,确保了跨区域的业务系统迁移验证顺利进行,这不仅提升了客户业务系统的可用性,还为未来全球化业务扩展提供了强有力的支撑。
该解决方案的核心亮点在于,我们充分利用了HyperMotion对对象存储的原生支持,借鉴Ceph RBD的存储分块机制,实现了数据的快速、稳定同步。通过细粒度切分操作系统数据,并将其直接写入巴西圣保罗区域的对象存储桶,客户可以灵活利用云端资源实现大规模数据的存储与转移,避免了繁杂的物理设备部署,降低了IT基础设施的复杂性与成本。

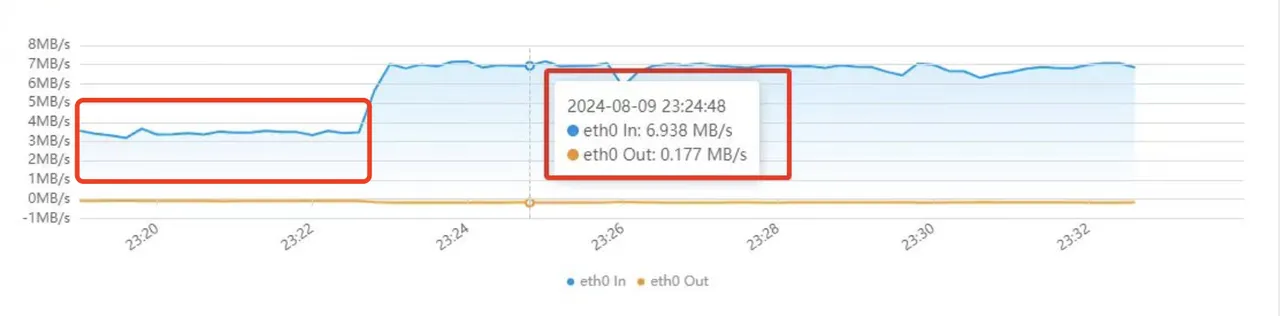

此外,为了解决大数据量的跨大洲传输瓶颈,我们在巴西圣保罗区域启动了11台云主机,并为每台主机分配了300 Mbps的高带宽,形成了高达3300 Mbps的并发传输带宽。与传统传输方式相比,效率提升了10倍,极大地缩短了数据同步时间。同时,利用并发同步技术和HyperMotion的数据流转能力,确保了整个传输过程中业务的连续性和数据的完整性。这不仅加快了项目交付进度,还显著降低了带宽使用成本,体现了我们为客户量身定制、最优化的解决方案。
更值得一提的是,整个迁移过程通过层层验证和演练,确保了业务系统在云环境下的稳定运行。首次同步完成后,我们立即在巴西区域进行验证,并通过增量同步机制保证数据持续传输至南非区域。在圣保罗区域验证无误后,系统将自动清理临时资源,优化成本使用。最终,在南非区域的业务验证也顺利完成,实现了业务系统的平稳迁移和系统无缝割接。
凭借这一解决方案,我们将项目迁移周期从传统的6个月压缩至仅10天,大幅缩短了客户的等待时间,提升了交付效率。在一次性割接中,我们实现了全业务系统的无缝迁移和全面验证,为客户提供了前所未有的业务连续性保障。
通过该创新方案,我们不仅为客户节省了大量的时间与成本,还凭借行业领先的技术实力,帮助客户轻松应对复杂的跨区域迁移挑战,为其全球化战略保驾护航。这一成功案例充分展示了我们在云计算和数据迁移领域的技术优势,也为未来更多行业客户提供了示范性参考。
3. 方案亮点与项目意义
该项目属于跨洲际的主机重新托管(Rehost)迁移,面临较大的难度,且参考案例稀少。因此,本次项目的成功实施为全球业务系统迁移提供了宝贵的参考和最佳实践。在实施过程中,本项目的亮点包括:
成本优势方面,该方案在费用成本、时间成本、人力成本上都有显著优化。相较于传统专线方案,本迁移方案的整体费用仅为专线方案的不到10%,为客户节省了至少近百万美元。在时间成本方面,项目迁移周期从6个月大幅缩短至10天,极大提高了业务交付速度;在人力成本上,通过自动化的数据同步和验证流程,减少了技术人员的干预需求,降低了人为操作失误的风险。
方案的创新性与技术领先性,本方案凭借HyperMotion的技术优势,结合Ceph RBD的原理,开创了跨大洲大数据同步的新模式。通过并发数据传输和自动资源管理,成功解决了传统方案中的传输延迟、带宽瓶颈等难题,实现了全球范围内的快速、无缝迁移。这一技术创新不仅提高了数据传输效率,也确保了业务系统的平稳运行。
行业意义与示范效应,这一解决方案的成功实施为同类跨区域业务迁移项目提供了宝贵的参考。通过创新的数据流转和验证机制,我们为解决全球化业务迁移中的常见痛点提供了切实可行的思路,具有重要的推广和借鉴价值。
