最近和几个做数字化的朋友聊天,听到最多的抱怨是:
“去年咬牙投了2000万建数据中心,结果算力利用率不到30%,现在每天看电表都在滴血。”
另一边,也有同行兴奋地说:
“我们刚扩建了AI算力中心,大模型训练效率提升了5倍,客户订单排到了年底。”
这两年,“数字化转型”成了企业生存必答题,而数据中心作为数字经济的“物理底座”,几乎被所有企业列进了“必投清单”。
但现实是:
有的数据中心成了“摆设”,有的却成了“印钞机”。
问题到底出在哪?今天我们就抛开口号,用数据和案例拆解一个核心问题:企业到底该不该建数据中心?什么时候建?怎么建?
一、数据中心能解决什么问题?
要回答“该不该建”,首先得明确:数据中心到底解决什么问题?
很多人把数据中心等同于“机房+服务器”,但在数字化时代,它的本质是“企业可自主控制的算力生产与数据管理中枢”。

它的核心价值,体现在三个“刚需场景”里:
1. 算力刚需:当业务跑不赢云服务的“弹性天花板”
云服务的“即用即付”模式确实香——初期投入低、扩展灵活。但当你遇到这三种情况时,云服务会变成“卡脖子”的瓶颈:
- 高频低延迟需求:比如银行的实时风控系统,如果数据存在云端,网络延迟可能导致决策滞后;自建数据中心部署本地服务器,延迟大大降低。
- 海量数据本地处理:制造业的产线传感器每秒产生GB级数据,而在工厂本地建边缘数据中心,先过滤掉90%的无效数据,只上传关键数据,成本能砍半。
- 合规性强制要求:金融、医疗、政务等行业有严格的“数据不出域”规定。
2. 成本透明:避免“云服务的隐性溢价”
云服务的计费模式看似“按需付费”,但长期看可能存在“成本陷阱”。我们对比过一家零售企业的十年IT支出:
- 前三年用公有云,存储成本每年增长,因为历史数据越积越多,云厂商会悄悄上调冷存储单价;
- 第四年开始自建数据中心,初期投入高,但从第五年起,存储成本下降,自建存储的边际成本趋近于硬件折旧,远低于云服务的“规模溢价”;
- 更关键的是,自建数据中心能精准匹配业务峰值。
3. 数据主权:从“数据搬运工”到“数据运营商”
数字化的终极目标不是“把数据存在某个地方”,而是“让数据创造价值”。

如果数据分散在多个云平台或第三方机房,你会面临两个致命问题:
- 数据孤岛:不同云厂商的API接口不兼容,跨平台分析需要额外开发中间件,时间成本增加;
- 价值流失:原始数据一旦离开企业控制,就可能被云厂商加工成“行业报告”对外销售。
自建数据中心意味着:
企业能完全掌控数据的“采集-存储-处理-应用”全链路,这是未来做“数据资产化”的基础。
二、数据中心的“隐性成本”
说了这么多价值,是不是所有企业都该建数据中心?恰恰相反。我见过太多企业盲目投入,最后沦为“机房管理员”——服务器跑不满、电费吃掉利润、运维团队天天救火。
真正的风险,藏在三个“隐性成本”里:
1. 运维成本
数据中心不是“买几台服务器上架”就完事了。它需要专业的运维团队,覆盖供电、制冷、网络安全、容灾备份等20多个环节。
之前找我咨询的一家制造企业为了省成本,招了3个运维工程师负责500台服务器。
结果呢?
- 因为没做冷通道封闭设计,机房PUE(电源使用效率)高达2.2,每年多花80万电费;
- 没部署自动化监控系统,一次空调故障导致服务器宕机,停机损失百万;
- 关键数据没有异地容灾,遇到洪水,业务数据全丢。

2. 能耗成本
数据中心的能耗有多夸张?一个3000台服务器的机房,满负荷运行时每小时耗电约3万度——相当于3000户家庭一天的用电量。
更麻烦的是,很多企业没算过“全生命周期电费”。以华东地区为例:
- 自建数据中心PUE=1.8,服务器总功率1000kW,每年电费=1000kW×24小时×365天×1.2元/度(工业电价)×1.8(PUE)= 1927万元;
- 如果PUE降到1.2,电费直接降到1285万元,节省近660万——但这需要对机房做精密空调、液冷系统、智能配电等改造,初期要多投入300万。
3. 迭代风险
IT技术的迭代速度远超想象:
- 2018年建的数据中心,服务器配置还是16核32G;
- 2024年,主流服务器已经升级到64核128G,单台计算能力是过去的4倍。
更麻烦的是,架构迭代可能让旧数据中心“彻底失效”。
比如:
- 早期建的传统机房用的是“房间级制冷”,现在主流是“机柜级液冷”,老机房改造成本比新建还高;
- 以前存储用的是机械硬盘(HDD),现在AI训练必须用SSD(固态硬盘),但HDD机房升级SSD需要重新布线、更换电源模块;
- 云原生、分布式架构普及后,集中式数据中心的网络架构可能成为性能瓶颈。

三、怎么判断数据中心该不该建?
回到最初的问题:企业到底该不该建数据中心? 答案不是“非黑即白”,而是“看需求、算成本、评能力、对政策”。
我们可以用一套“四维决策模型”,快速判断:
1. 需求匹配度:业务需要“什么样的算力”?
- 高频低延迟:业务对响应时间要求≤20ms,如实时交易、工业控制,必须自建;
- 海量数据处理:日均数据量≥10TB,且70%以上需要本地处理,如智能制造、智慧城市,优先自建;
- 合规强制要求:行业监管明确要求“数据不出域”,如金融核心系统、医疗HIS系统,必须自建;
- 弹性需求为主:业务峰值波动大,如电商大促、直播活动,且数据敏感性低,优先上云。

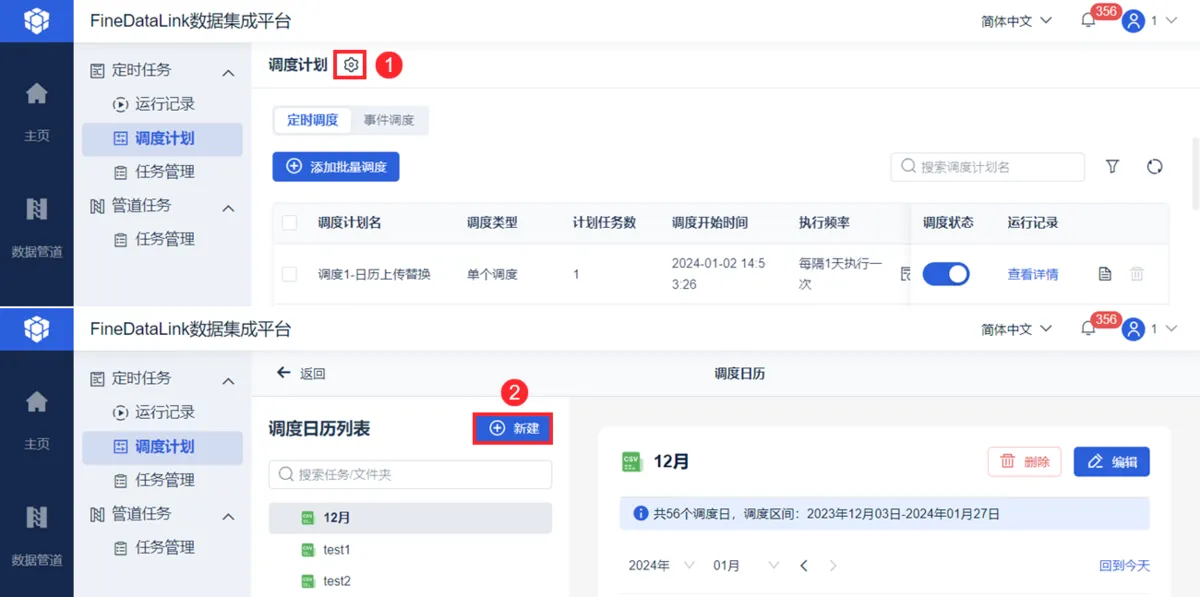

如果想要更高效完成数据灵活调度:
可以借助工具提提速,比如数据集成与治理工具FineDataLink,它通过LogMiner、Binlog、CDC等日志解析的方式,实时获取数据行的增加、修改和删除情况,实现了从多个业务数据库,实时捕获源数据库的变化,并毫秒内更新到目的数据库。

2. 成本敏感度:企业能承受“长期投入”吗?
- 算力利用率:如果未来3年算力需求年增长率≥20%,且预计稳定期利用率≥40%,自建划算;
- 资金储备:自建数据中心初期投入大(机房建设+服务器采购≈5000万起),中小企业建议先上云,等年IT支出超过3000万再考虑;
- 电价优势:所在区域工业电价≤0.8元/度(如贵州、内蒙古),或有“绿电”补贴,自建更划算;反之,电价≥1.2元/度(如东部沿海),优先考虑云服务或“东数西算”节点。
3. 技术储备:团队能“管好”数据中心吗?
- 运维能力:是否有稳定的IT团队(至少5名认证工程师,如CDCP、HCIE)?能否独立完成容灾演练、故障排查?
- 架构规划:是否做过详细的“三年算力需求预测”?是否了解PUE优化、液冷、智能调度等技术?
- 迭代预案:是否预留了20%的扩容空间?是否采用模块化设计(方便后期升级)?

4. 政策适配:选址符合“国家战略”吗?
- “东数西算”节点:如果在京津冀、长三角、粤港澳等“东数”节点,本地算力需求大,但电价高,建议“小而精”(建边缘数据中心);如果在贵州、甘肃等“西算”节点,电价低、政策补贴多,适合建大型数据中心;
- 地方补贴:很多地方政府对数据中心有“投资补贴+税收优惠”,需要提前对接;
- 能耗指标:“双碳”目标下,数据中心能耗指标(PUE、总能耗)已成为硬约束,新建项目必须通过当地发改委审批。
总结
数据中心不是“数字化转型的必答题”,而是“企业战略与业务需求的匹配题”。
- 如果你是高频交易、智能制造、金融核心系统等对算力、延迟、合规有强需求的企业,数据中心是“生存工具”,必须建;
- 如果你是电商、社交、内容等弹性需求为主的企业,先上云,等算力需求稳定后再考虑“混合部署”(部分自建+部分上云);
- 如果你是中小企业,年IT支出不足3000万,别急着建——先把业务跑通,用云服务验证模式,等真需要了再“量体裁衣”。
因为数据中心的价值,不在“建”本身,而在“用”。 建之前先想清楚:你的业务真的需要它吗?你的团队能管好它吗?你的钱够烧到它产生回报吗?
毕竟,在数字化的过程上,“建错一个机房”可能比“晚建半年”更致命。
