先说结论
定制开发项目的纠纷,大多不在「代码写得好不好」,而在验收与交接没有工程标准:源码能不能在第三方环境跑起来、功能怎么逐条核对、交付时移交哪些东西。这三个环节做成可执行的清单,签约双方的预期就对齐了大半。这篇按源码验收、功能核对、交接标准三段拆实现要点。
一、源码可运行性验收:第三方环境跑通是硬标准
源码交付的核心验收标准只有一条:一台没碰过这个项目的机器,凭仓库和文档能把系统跑起来。设计要点:
- 仓库与分支约定:主分支可构建、有明确的版本标签;构建产物与源码分离,配置项不硬编码;
- 依赖清单完备:第三方包、SDK、字体、静态资源全部声明来源与版本,内网依赖给出替代源——「在我们机器上能跑」不算交付;
- 种子数据与初始化脚本:提供最小可运行的数据集与初始化命令,新环境不需要人工造数据就能进入登录后的核心流程;
- 验收路径固定:验收方按文档从 clone 到登录走一遍核心链路(登录 → 列表 → 下单/提交 → 后台审核),任何一步需要口头指导才能完成,都算文档缺陷回退整改。

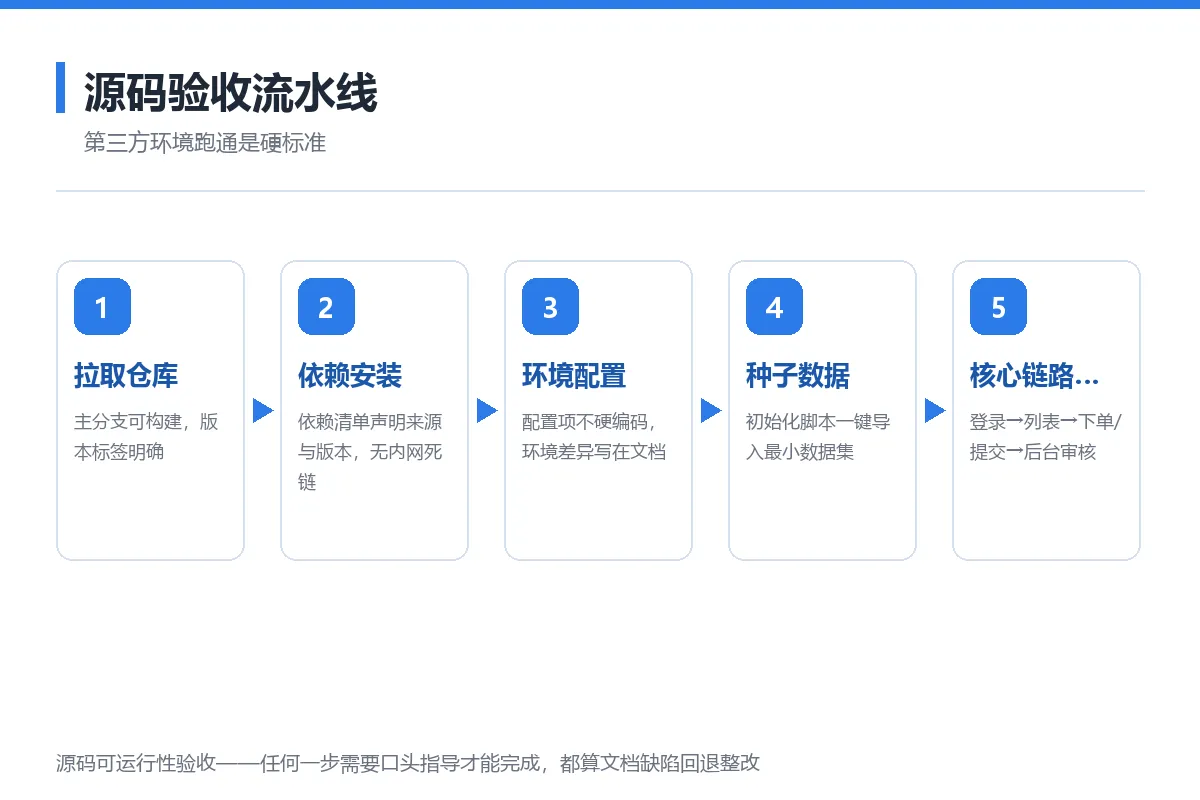

图 5:源码可运行性验收的六步流水线

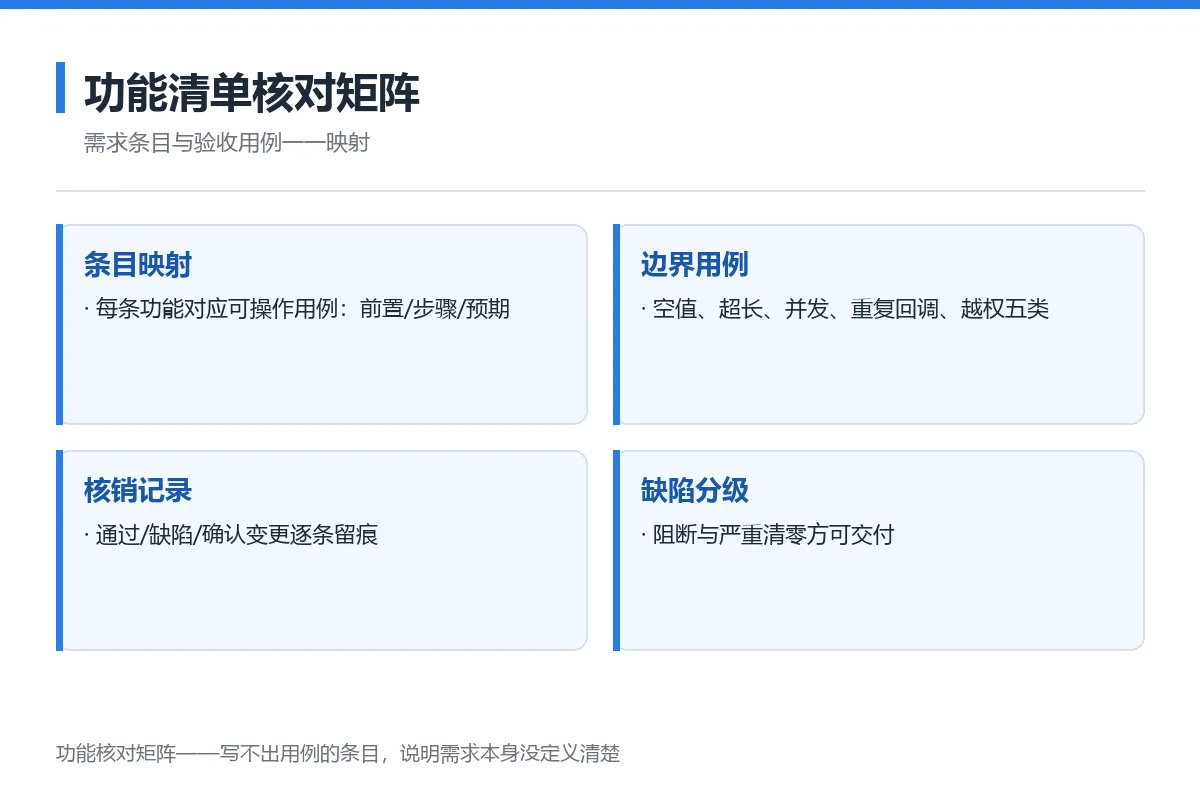

二、功能清单核对矩阵:需求条目与验收用例一一映射

图 6:功能清单核对矩阵的四层结构
功能验收最容易失控的原因是「约的时候是清单、验的时候凭感觉」。工程化做法是建立核对矩阵:
- 条目映射:签约功能清单的每一条,对应至少一条可操作的验收用例——用例写明前置条件、操作步骤、预期结果,写不出的条目说明需求本身没定义清楚,先补定义再开发;
- 边界用例显式覆盖:空值、超长输入、并发提交、重复支付回调、权限越权这五类边界场景,每条核心链路至少各覆盖一条;
- 核销记录留痕:逐条勾选并记录(通过/缺陷/双方确认变更),变更走补充清单——口头承诺的「顺手做了」不进矩阵,后期就不存在「说好有的」争议;
- 缺陷分级:阻断(主流程不可用)、严重(功能错误)、一般(体验问题)三级分开统计,阻断与严重清零是进入交付的标准,一般缺陷可带缺陷清单交付并限期修复。
矩阵在开发启动前建好,验收时只是执行——这是把扯皮前置成清单的最便宜时机。
三、交接标准:交付物与权限账号双清单

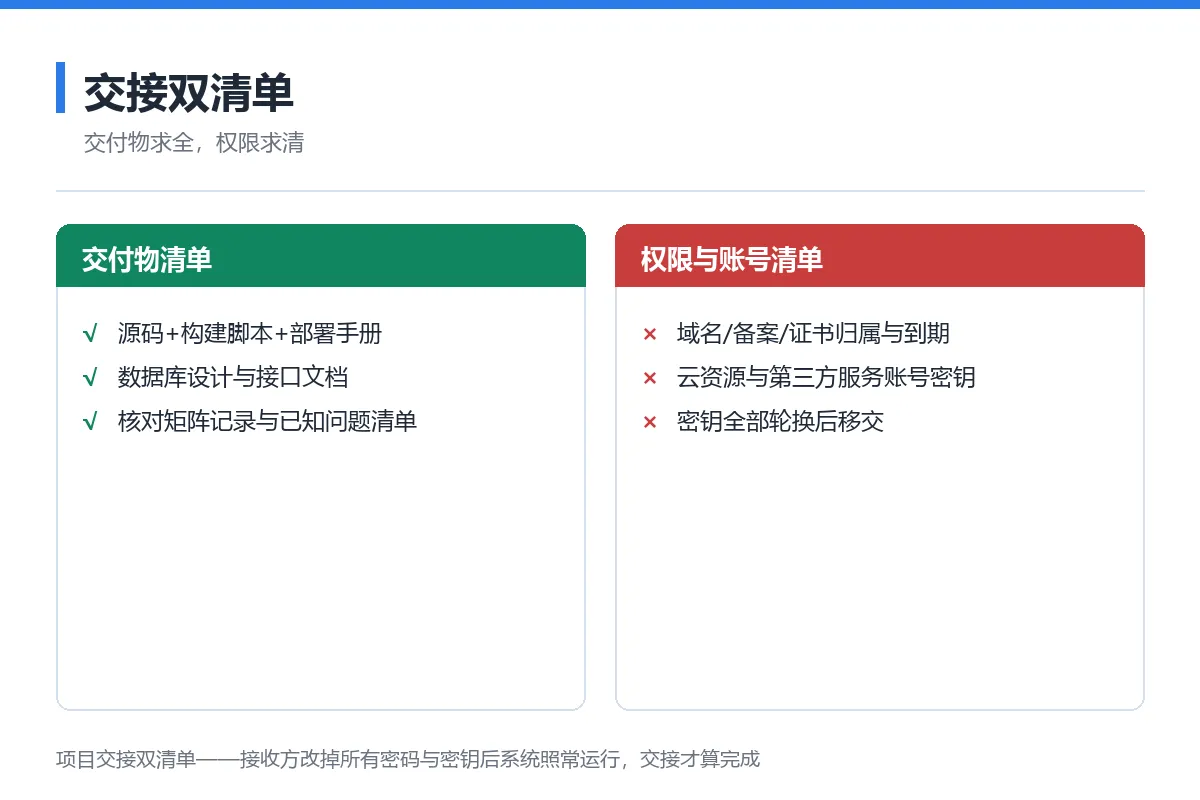

图 7:项目交接的交付物清单与权限账号清单
交付物清单:
- 源码(含构建脚本与部署手册)、数据库设计文档、接口文档;
- 测试用例与最终核对矩阵记录;
- 已知问题清单与质保范围说明。
权限与账号清单:
- 域名、备案主体、SSL 证书的归属与到期时间,管理账号移交或转移;
- 云服务器、对象存储、数据库实例的账号与计费归属;
- 第三方服务(短信、支付、地图、推送)的商户账号、密钥与配额说明;
- 密钥全部轮换后移交:交接完成的标志是接收方改掉所有密码与密钥后系统照常运行。
交接做得干净,接收方才有「换服务商也不怕」的底气;反过来,交接清单缺项的项目,每多运营一年,迁移成本就高一截。
小结
定制项目的交付质量,靠的不是信任而是三份工程清单:源码在第三方环境可跑通的验收路径、需求条目到验收用例的核对矩阵、交付物与权限账号的双清单交接。三份清单都在签约阶段写进合同附件,验收阶段的争议会少一个量级——工程上的投入很小,收益是整个合作周期的。
