花了几个月选型、花了钱买账号、花了精力做培训,项目管理协作平台终于上线了。结果没多久,活跃用户只剩几个。两个月后,项目经理又打开了那张几十页的Excel表。三个月后,团队微信群里又开始刷屏讨论需求变更。
这个场景,在过去几年见过不下几十次。项目管理协作平台落地的最大障碍,从来不是工具本身的功能不够,而是团队没有真正把它用起来。
问题出在哪里?怎么解决?接下来,按照四个步骤,逐一拆解。
第一步:找准病因——诊断团队不愿用的真实原因
很多管理者看到平台没人用,第一反应是大家不配合或者工具选错了。但在实际经历过的案例中,团队不愿意用协作平台,根因通常可以归纳为四类。
下面这张表,梳理了常见的四类根因和对应的典型表现。建议对照自己团队的实际情况,逐项排查。
| 根因类别 | 典型表现 | 背后的真实诉求 |
|---|---|---|
| 流程过重 | 填一个任务卡要填十几个字段,审批流程三四层 | 一线成员觉得填表的时间比干活还多 |
| 收益缺失 | 用了一两个月,成员感受不到任何好处 | "用了对我有什么好处?反而多了操作" |
| 习惯惯性 | 继续用Excel、微信群、口头沟通管理任务 | 旧方式虽然粗糙,但打开就能用 |
| 数据失真 | 平台里的数据和实际进度永远对不上 | "填了也没人看,看了也不准" |
诊断的核心方法很简单:找三到五个不同岗位的一线成员,单独聊十五分钟。 不要问“你觉得这个工具好不好用”,而要问“你上周最浪费时间的一件事是什么”、“你每天要在几个工具之间来回切换”。答案往往比任何问卷都真实。
有一个细节值得注意。很多项目经理在推动平台落地时,会把自己的管理需求放在最前面——希望看到所有人的工时、希望每个任务都有完整的状态流转记录。但一线成员的需求可能完全不同,他们只想快速知道今天该干什么、上次那个需求改了什么。管理者的需求和执行者的需求之间存在落差,这是平台用不起来的隐性主因。
第二步:做减法——砍掉大部分功能,只跑最小闭环
问题找出来了,下一步最常见的失误是:一上来就想把平台的所有功能都用上。
真正有效的做法是:先只保留一个最小可行闭环(Minimum Viable Process),让整个团队在最短的时间内体验到从创建任务到完成任务的完整流程,且这个流程必须同时给执行者带来效率收益。
具体来说,最小闭环通常包含以下四个核心环节,每个环节对应一个最基础的操作。
| 环节 | 执行者操作 | 管理者获得 |
|---|---|---|
| 创建 | 一句话描述任务:谁、在什么时间、要做什么 | 需求不再散落在聊天窗口 |
| 指派/认领 | 明确责任人,消除“我以为是你做“的模糊地带 | 责任边界清晰 |
| 状态更新 | 进行中/已完成/阻塞——更新动作不超过两次点击 | 实时可见进度,无需反复追问 |
| 关闭与复盘 | 完成标记+一句话结论或遗留问题 | 项目档案自然沉淀 |
这四个环节缺一不可。如果只做任务创建和进度同步,缺少执行中的状态更新和问题反馈,平台就会变成一个只用来汇报的表格,而不是协作工具。反过来,如果在最小闭环阶段就加入工时统计、审批流、自动化规则,复杂度会直接劝退大部分成员。
减法做到什么程度才算够?有两个判断标准:
1.个人级标准:一个从未接触过这个平台的新成员,能在十分钟内独立完成”创建一个任务并把它标为进行中“的操作。
2.团队级标准:一个5人团队在3天内,平台上产生的真实任务数 ≥ 团队人数 × 3。这个指标确保不是只有项目经理一个人在录入,而是团队成员真的在用它承载日常工作。
在最小闭环跑通之前,其他所有高级功能都应该暂时搁置。需求池、甘特图、燃尽图、自定义报表,这些都可以在团队养成使用习惯之后再逐步叠加。
贪多嚼不烂,在工具落地这件事上体现得尤其明显。
第三步:嵌入日常——让平台成为工作本身,而不是额外负担
最小闭环搭好了,下一步是关键。怎么让团队成员每天都打开这个平台,而不是只在领导催的时候才去填一下?
核心原则是:把平台嵌入团队已有的工作节奏中,让它成为完成工作的必经路径,而不是工作之外的额外动作。
这一步需要做的事情非常具体,下面按照团队日常工作的三个高频场景来拆解。

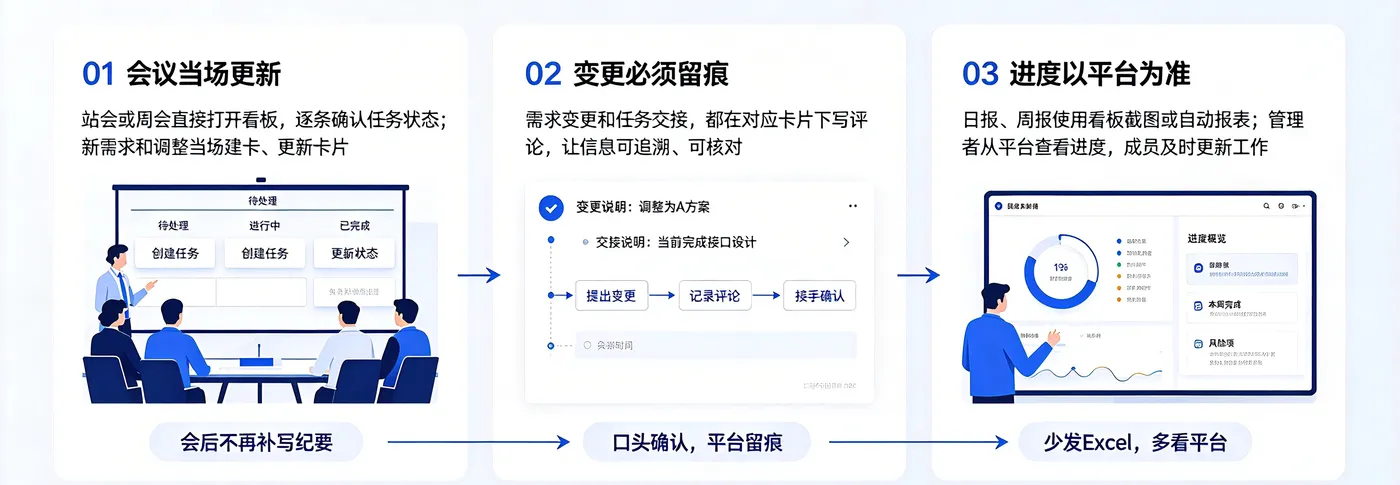

场景一:站会或周会
很多团队有固定的站会或周会,但开会时讨论的内容经常散落在会议纪要、聊天记录和个人笔记里。我们可以把会议和平台绑定,开会时直接打开平台的看板视图,逐条过任务状态。会上提到的新需求或调整,当场在平台里创建或更新任务卡片。会议结束后,所有决策都已经记录在平台中,不需要再写一份单独的会议纪要。
场景二:需求变更和任务交接
口头说一声“那个功能改一下”,然后执行者凭记忆去改,这是很多团队的常态。嵌入平台的做法是:任何需求变更,必须在对应的任务卡片下留一条评论说明变更内容。这不是为了增加流程,而是为了让信息有迹可循。任务交接同理,交接说明写在卡片评论里,接手的人就不用反复追问上次做到哪了。像禅道这样覆盖需求、任务、Bug全流程协作的平台,评论和通知属于内置能力,可以满足这个要求。
如果平台连基础的信息留痕和触达都做不到,这个机制设计得再合理也执行不下去。
场景三:进度汇报
如果团队有周报或日报的要求,直接把平台里的看板截图或自动生成的报表作为汇报素材。当管理者习惯从平台看进度,而不是接受私发的Excel或口头汇报时,一线成员自然会意识到,不更新平台,领导就看不到我的工作。
这里有一个非常重要的细节。嵌入日常的关键不在于要求一线成员多做什么,而在于让管理者的行为先改变。 如果项目经理开会时还是习惯用PPT、汇报时还是接受微信私聊,那么一线成员就没有理由去认真维护平台上的数据。管理者的行为是团队最强的信号。
第四步:建立节奏——用运营机制保障持续运转
前三步解决的是能不能用和怎么用的问题。第四步要解决的是能不能持续用。
很多平台在上线初期靠行政命令推动,领导一发话,大家都去填。行政命令可以作为启动器——它能换来登录率和初期触达,但它的有效期通常不超过一个月,且换不来真实数据。如果团队成员只是为了应付检查而填平台,数据很快会失真。
真正能让平台持续运转的,是一套轻量但有规律的运营机制。这套机制包含四个核心动作,按照时间线依次推进:

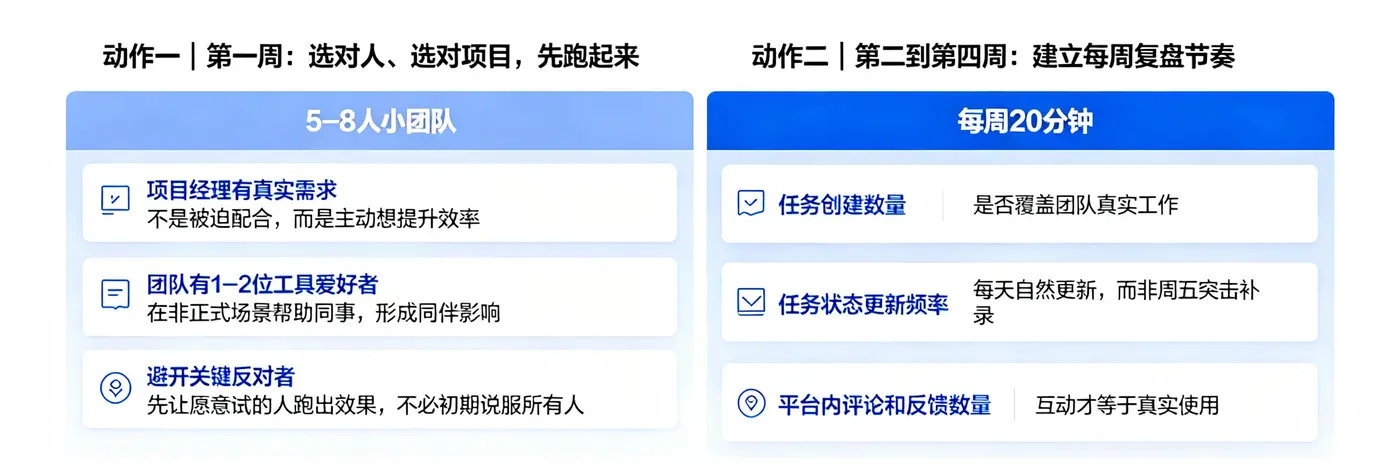

动作一:第一周,选对人、选对项目,先跑起来
不要全员铺开,找一个五到八人的小团队或一个具体项目,把最小闭环完整跑一遍。
试用团队的选择,项目复杂度是一方面,更重要的是人:
1.项目经理本身对效率工具有真实需求(而非被迫配合);
2.团队中有1-2个“工具爱好者”(Early Adopters),他们能在非正式场合帮同事解答操作问题,这种同伴影响比培训更有效;
3.避开团队中的“关键反对者”(Blockers),试点初期不需要说服所有人,先让愿意试的人跑出效果。
项目难度也有讲究。太简单的项目体现不出平台价值,太复杂的项目容易在试用阶段就出问题,选一个复杂度适中的项目最佳。
动作二:第二到第四周,建立每周复盘节奏
每周花二十分钟,和试用团队一起回顾平台使用情况。这个复盘侧重看指标、看趋势,而非泛泛地聊感受。重点关注三个数据维度:
1.任务创建数量:是否覆盖了团队的真实工作?
2.任务状态更新频率:是每天自然更新,还是只在周五突击补录?
3.平台内评论和反馈的数量:这能直接反映团队是否真的在用平台协作,而不仅仅是把任务录进去就不管了。
这三个指标比登录次数更有说服力——登录不等于使用,互动才等于使用。

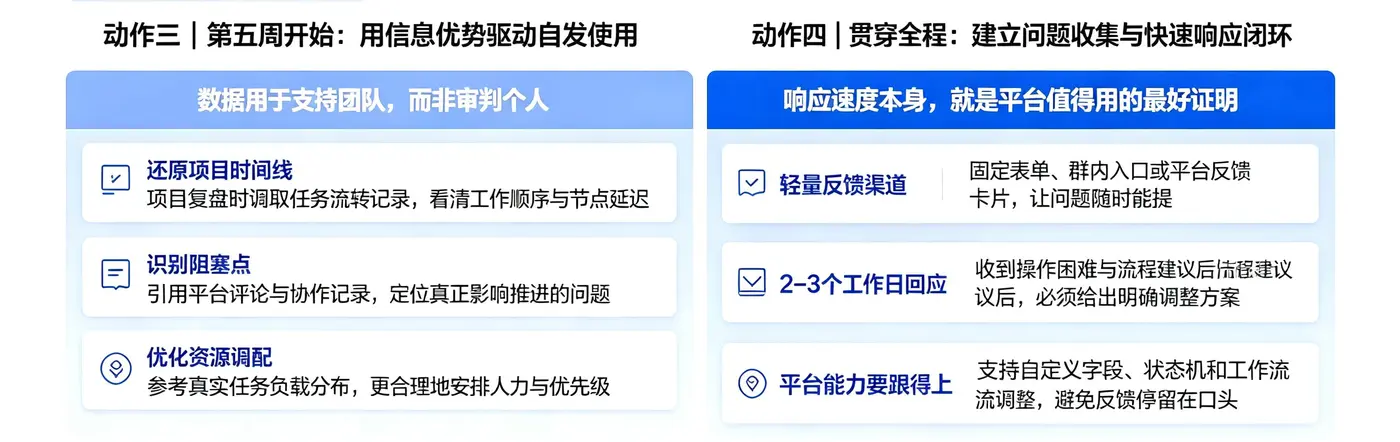

动作三:第五周开始,用信息优势驱动自发使用(支持先于审判)
当试用团队已经跑顺之后,把平台上沉淀的数据用起来。比如,在项目复盘时直接调取平台上的任务流转记录来还原时间线,在识别阻塞点时引用平台上的评论记录,在资源调配时参考真实的任务负载分布。
当团队成员发现平台里的数据真的被用到了,他们维护数据的意愿会明显提升。这比任何行政命令都有效。
但这里有一个关键前提:数据首先用于支持团队,而非用于审判个人。
初期应把平台数据用于复盘时间线、识别阻塞点、优化流程,而不是直接挂钩绩效考核或作为追责依据。如果团队成员感受到数据带来的是看清问题、优化协作,而不是打分排名、秋后算账,信任才会建立。
动作四:贯穿全程,建立问题收集与快速响应闭环
如果说动作二的复盘解决的是团队层面的数据指标,那动作四解决的就是个体成员的操作障碍和具体痛点。这两个动作各有侧重,并行不悖。
运营机制中必须包含一个独立的、轻量的问题收集与快速响应渠道。复盘时看的是整体趋势,但成员在日常使用中遇到的操作困难、流程不合理之处,不可能都攒到每周复盘才说——等不了,也记不住。
具体做法可以是一个固定的反馈表单,也可以是团队群里一个置顶的反馈入口,甚至可以简单到在平台里建一个使用反馈的任务卡片,谁遇到问题就直接在上面留评论。关键在于,收到反馈后,必须在两到三个工作日内给出回应和调整方案。
而这里也考验协作平台本身的能力。比如,反馈中常出现“某个字段不适用”“状态流转多了一步”这类诉求,是否支持自定义字段、状态机和工作流调整,决定了问题能否快速解决。如果反馈迟迟无人响应,或者响应后发现平台本身无法灵活调整,成员会很快丧失信任,退回到旧的工作方式。
响应速度本身,就是平台值得用的最好证明。
最后说几句实在话
项目管理协作平台的落地,本质上是一次团队协作方式的变革。变革这件事,从来不是靠一次培训、一纸通知就能完成的。它需要耐心,需要节奏感,也需要对一线成员真实需求的尊重。
回顾这四个步骤,核心逻辑是一脉相承的:先诊断问题,再精简流程,然后嵌入日常,最后用运营机制保障持续运转。 每一步都跳不过,每一步都需要管理者的深度参与。
让团队真正跑起来的关键,不在于平台功能有多强大,而在于使用平台这件事,能让每个人的日常工作变得更省力。 做到这一点,平台就不用推了,它会自己融进团队的工作习惯里。
