把代码扫描管理软件装进研发环境并不难,难的是让它真正改变团队的交付习惯。不少团队的经历都很相似:平台部署完成、扫描任务配置上线,一个季度后看板上的问题数并没有明显下降;开发被质量门禁拦住时,第一反应不是修复,而是质疑「这条规则是不是误报」;再往后,门禁阈值被一降再降,甚至被绕过。最终,工具从质量防线变成了形式主义。
核心问题在于:落地不是一次部署,而是一次流程与责任的重构——扫描负责发现问题,门禁负责拦截风险,组织负责推动修复;三者缺一,扫描就停留在「跑起来」,而不是「落下去」。失败往往不出在工具能力,而出在四类落地方式:只上工具不接流程(结果无人认领)、扫描时机滞后(发版前后才全量,修复成本高)、规则一刀切(首日拉满规则扫历史,噪音炸场)、没有责任闭环(不转缺陷、不指派、不复测)。
判断一套方案是否真正生效,看三件事:问题是否在合入主干前被拦截,扫描结果是否有人认领并闭环,团队是否在持续收敛问题而不是反复产生问题。
代码扫描管理软件是什么
定义: 在代码托管、CI/CD 或独立引擎上执行静态/安全扫描,按规则集输出问题清单,并可通过质量门禁、缺陷联动与度量视图接入研发流程的系统或模块组合。
不是什么: 部署完就结束的「扫描任务」、只出报告不阻断的报表工具、默认绑个人 KPI 的考核表。
与「扫描引擎」的区别: 引擎负责「扫出什么」;管理软件还负责规则模板、触发策略、门禁分级、缺陷闭环与趋势复盘——落地难的部分通常在这里。
下文把推广与落地拆成五个环节:目标对齐、试点选择、规则配置、流程接入、度量运营。
环节一、目标对齐——先守增量,再分期治存量
推广前先对齐三件事:目标、节奏与责任。
目标:修存量还是守增量。 历史技术债往往很重,全量扫描会一次暴露大量存量问题,一次性修复既不现实,也会打击团队信心。更务实的做法是先守住增量:从新提交开始强制扫描,增量只检查本次变更;再按严重级别分期治理存量。
节奏: 规则启用顺序在环节三统一配置;推广阶段先对齐「守增量、治存量」两个目标,避免一上来就讨论「规则是否拉满」。
责任:明确「扫描—修复—复测」链路。 谁推动规则与门禁调整,谁负责修复,谁验证复测,都要有归属。常见做法是把扫描问题自动转为缺陷单,指派给提交人,修复后复测关闭。

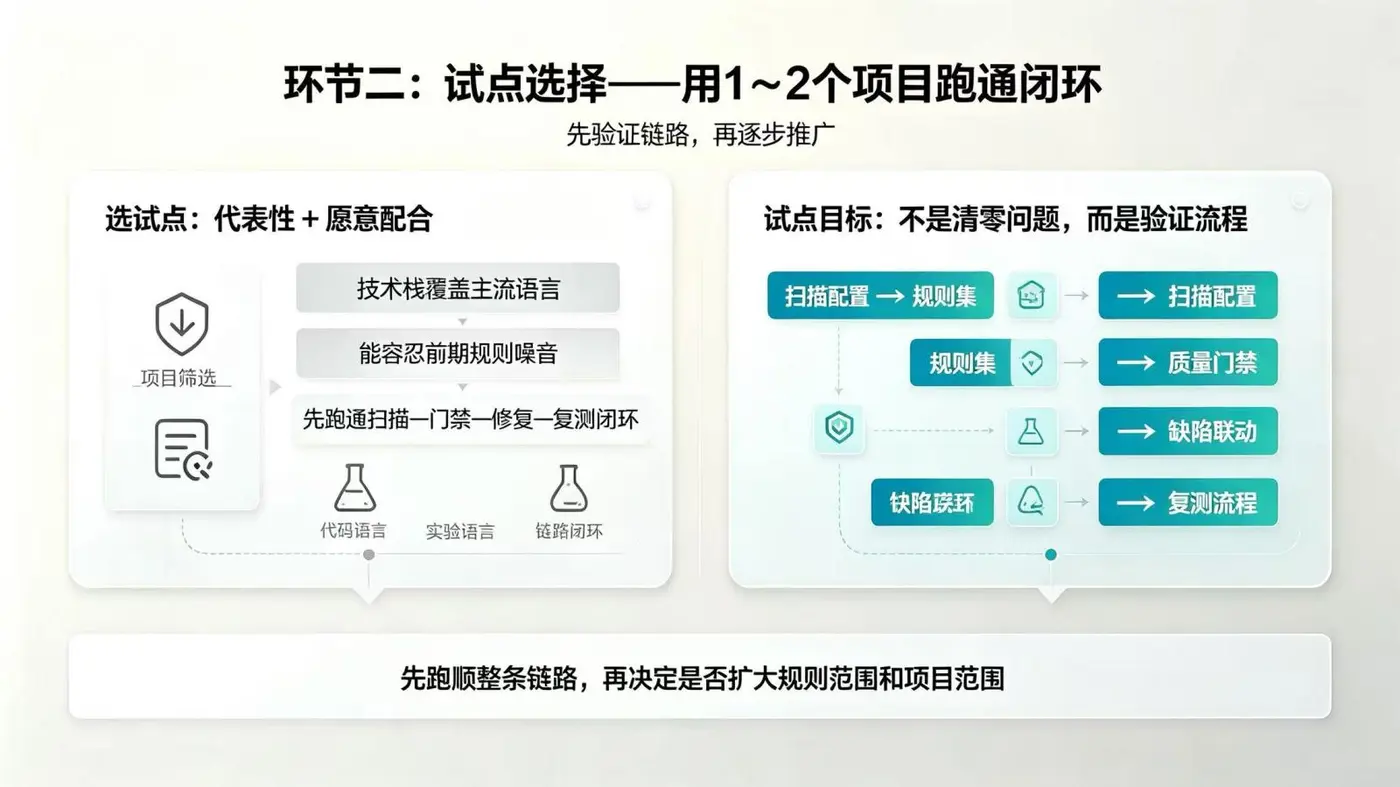

环节二、试点选择——用 1~2 个项目跑通闭环
从团队中选 1~2 个有代表性、且愿意配合的项目作为试点。代表性体现在技术栈覆盖主流语言;愿意配合体现在能容忍前期规则噪音。试点目标不是清零问题,而是验证全链路:扫描配置、规则集、质量门禁、缺陷联动、复测流程都能顺畅运转。
以某互联网团队为例:试点选了 2 个活跃项目,第一个迭代约 20% 的 MR 被门禁拦截,开发抵触集中在「规则太严、误报多」。团队没有放宽门禁,而是按环节三做了两周误报复盘,把 3 条误报率偏高的规则降为建议级别。第二个迭代,拦截率回落到 5% 以内,开发也开始接受「高危不修不合入」。关键不是消灭问题,而是把「扫描—门禁—修复—复测」整条链路跑顺。
---
环节三、规则配置——按语言模板化,先简后严
按语言和项目类型建立规则集,分为缺陷、安全、合规、优化等类别,按团队标准启用或禁用。配置尽量模板化,让新项目复用已有方案,避免各项目从零建设、规则各自为政。
先简后严: 从接受度高的规范类规则起步(无用导入、命名规范、调试日志残留等),运行稳定后再逐步加入安全、合规类严肃规则。
误报复盘: 新规则集先试运行 2~4 周,期间只告警、不阻断,用实际数据统计误报率;对高频误报规则(框架参数校验、动态 SQL 拼接等常见模式)加抑制或降级,而非一刀切删除——误报率高的规则里,往往也藏着真问题。
环节四、流程接入——MR 触发扫描,门禁分级,缺陷闭环
这是从「工具可用」到「流程生效」的关键一步。
合并请求触发扫描。 在 MR/PR 上挂增量扫描,只检查本次变更,耗时通常控制在分钟级;结果作为评审辅助材料,让人工评审聚焦业务逻辑与设计。落地初期可采用「MR 增量 + 定时全量」双轨:增量保反馈速度,全量用于存量巡检与发版/审计兜底。
配置增量扫描前,先确认厂商的「增量」是文件级还是调用图级:文件级只扫 diff 涉及文件,最快,但跨文件数据流可能漏报——例如 A 文件改了入参,B 文件未改却把返回值拼进 SQL;调用图级沿静态调用链扩展范围,更准,耗时上升。写门禁口径前先对齐这一点,避免「开了增量还是慢」或「开了增量漏一片」。
门禁分级。 严重级别阻断合并,建议级别仅提示。阻断规则少而准——普遍经验是收敛到「高危漏洞、严重缺陷」,其余走告警加建单,而不是「全有或全无」。
缺陷闭环。 扫描问题自动转缺陷单,指派给提交人,修复后复测关闭;问题越严重,时限越明确。若扫描与缺陷分属不同系统,这一步往往要多一层对接;禅道 DevOps 内置 GitFox 扫描引擎时,扫描结果可与禅道缺陷原生关联(同类一体化方案亦须 PoC 验证),PoC 重点看能否自动建单、能否关联到提交人与 MR。
环节五、度量运营——用数据复盘,再复制推广
用扫描概况、问题分布、代码库分析等视图跟踪质量趋势。定期复盘三个指标:问题收敛曲线(存量增还是减)、平均修复时长(闭环快不快)、误报率(规则准不准)。据此调整规则与门禁,而不是配置上线后一劳永逸。
还是上文那个团队:首月新增问题净增约 15%,复盘发现两个老模块未纳入扫描;补进方案后,季度末存量净降约 12%,平均修复时长从 5 天压到 2 天(数字为示意)。指标不是用来排名,而是定位流程断点。
试点运行两到三个迭代后,把验证过的方案复制到更多项目,沉淀为团队制度。
跨角色协作是这个环节最容易卡壳的地方:
| 角色 | 关注点 | 常见协作断点 |
|---|---|---|
| 开发 | 自己提交的代码是否有问题、如何快速修复 | 扫描结果不推送、不提示,修复信息分散在多个系统 |
| 测试 | 扫描问题能否辅助用例设计与回归范围 | 扫描与测试执行、缺陷管理脱节,回归靠经验拍 |
| 安全与合规 | 漏洞、合规基线是否在发布前被拦截 | 安全规则缺失,结果无法审计留痕 |
| PMO 与研发负责人 | 质量趋势、交付节奏、改进成效 | 缺乏度量视图,复盘靠口头汇总 |
协作的关键,是让扫描结果进入评审、缺陷、度量同一视图,减少跨系统搬运——开发看到问题清单,测试看到影响范围,安全看到合规状态,管理层看到趋势曲线。
制度与文化:工具立门槛,组织跨过去
DORA《2022 Accelerate State of DevOps 报告》指出:把应用安全扫描嵌入 CI/CD,是当年受访者中较普遍的安全实践之一(具体比例以报告原文为准);但组织软件安全实践的最大预测因素是文化,而非技术。
这与前文落地思路是同一件事的两面:扫描嵌进流水线,对应检查前移与守增量;组织文化推动持续修复,对应责任闭环。制度上要有质量门禁、修复时限、定期复盘;文化上要让扫描从「被要求做」变成「默认做」。推广越往后,越考验组织能力——工具降低执行成本,制度与文化决定执行意愿。
常见阻力与应对清单
| 阻力信号 | 常见原因 | 应对动作 |
|---|---|---|
| 开发不主动修复 | 扫描结果无认领、无时限 | 自动转缺陷单、指派提交人、设修复时限 |
| 门禁被绕过或调低 | 规则过严、误报多、阻断过频 | 规则分级、先简后严、仅严重级别阻断 |
| 扫描结果无人看 | 与评审、发布流程脱节 | MR 触发扫描,结果嵌入评审页面 |
| 团队互相推诿 | 责任边界不清 | 明确开发、测试、安全、管理各角色职责 |
| 存量债务过大无从下手 | 一上来就全量扫描 | 先守增量,分期治理存量,按严重级别排序 |
行动清单
- 对齐目标:先守增量、存量分期治理,明确「扫描—修复—复测」责任归属。
- 选 1~2 个试点项目,跑通扫描、门禁、缺陷联动、复测全链路,再扩大范围。
- 规则按语言模板化,新规则集试运行 2~4 周,用误报数据决定升降级。
- MR 挂增量扫描,门禁分级;扫描问题自动转缺陷单并跟踪复测。
- 用收敛曲线、修复时长、误报率定期复盘,验证后再复制推广。
结语
代码扫描管理软件的落地,五个环节缺一不可:目标对齐定方向,试点选择控风险,规则配置保接受度,流程接入让门禁生效,度量运营把经验固化。 工具解决「能不能扫」,制度与文化解决「愿不愿改」。把扫描从「跑起来」推到「落下去」,差的往往不是一次部署,而是这五个环节里的一次次对齐与调整。
