项目计划做得很好,上线后才发现问题、预算超支、项目延期......
这些事故不是执行时突然爆发的,而是风险信号早已出现,团队没来得及识别,或识别后没有跟进。
项目风险管理要解决的核心,正是这个时间差:把动作从事后解释挪到事前判断。
下文按风险识别、风险评估、应对策略、跟踪复盘这条线展开,每一环节给出可执行的做法与判断标准。团队可以对照自身项目直接检查,不需要额外搭建复杂的风险体系。
一、项目风险管理从哪里入手
做项目风险管理之前,先把人和口径定下来。否则方法论再完整,落到团队里也会断档。
1. 明确风险谁登记谁跟进
风险工作最容易出现的状态,是事情很重要、人人有关,却无人具体负责。要避免这种局面,从开始就按决策层、执行层、操作层划分职责。
决策层负责确定风险容忍度和审批升级事项。执行层由项目经理牵头,组织风险识别、评估和应对方案制定。操作层成员在迭代和任务执行过程中,发现异常情况及时登记反馈。
每一类风险需要有唯一负责人。负责人承担登记、推动应对、更新状态的职责。多人共管的结果往往是没人真正跟进。
登记动作同样要落到统一位置。风险登记册是一张总表,集中记录潜在风险及其当前处置状态。识别、评估、应对、跟踪的每一步,都应回写到登记册中,让风险状态可查询、可追溯。
常见误区是登记完不再更新。清单只被当作存档文件,下个月再看时风险没有变化、也没有行动。项目风险管理由此沦为形式。
2. 先定准绳再应对风险
项目启动阶段,建议开一次风险规划会,把判断标准说清楚。团队成员对风险的理解往往不一致,有人把任务延期一天当成风险,有人觉得影响整体交付才算。没有统一口径,后面所有评估都会失真。
风险规划会主要确定三件事。其一,按风险类别和项目特点定义概率、影响的分档标准。其二,明确高风险由谁决策、低风险由谁跟踪。其三,约定风险等级升到哪一级时必须上报。
判断风险临界值要放在项目启动前确定,而不是等风险爆发后再补口径。 提前对齐的好处在于:团队处理风险时有共同依据,不会临时争论标准。
二、项目风险识别从哪里开始
风险识别不是一次头脑风暴,而是贯穿启动、迭代评审、重大变更全过程的连续动作。每次评审会都识别新风险,同样要检查既有风险是否已经消除或发生变化。

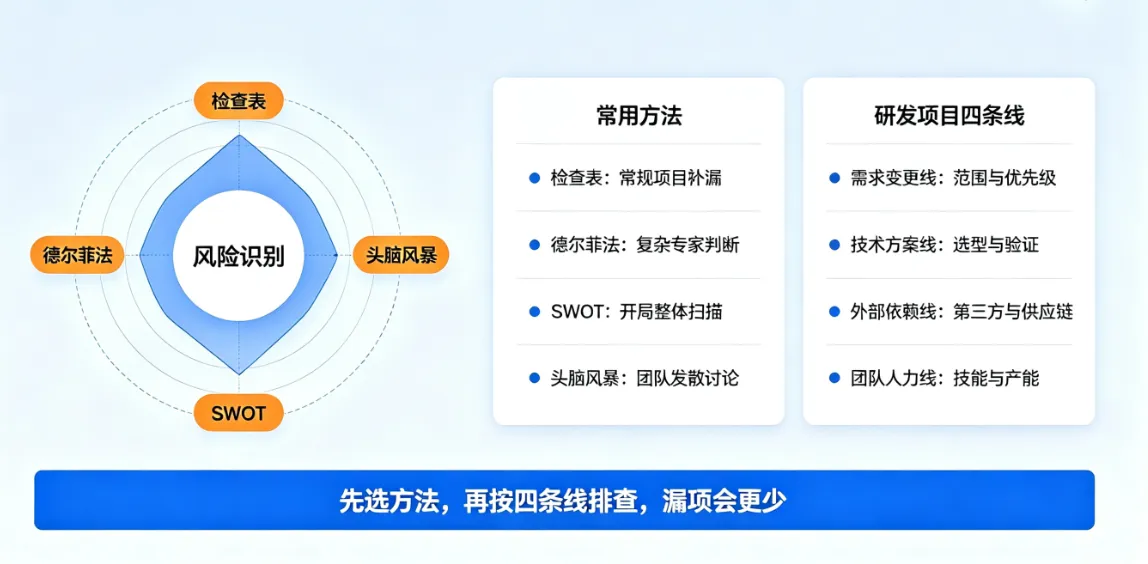

1. 常用风险识别科学方法
常用风险识别方法各有适用场景:
- 检查表适合常规项目补漏,它依据历史风险经验建立核查项,成本低、覆盖快。
- 德尔菲法适合没有先例的复杂判断,通过匿名征询专家意见多轮收敛,避免权威意见影响判断。
- SWOT分析从优势、劣势、机会、威胁四个维度切入,适合项目开局时的整体扫描。
- 头脑风暴适合团队集思广益,但需要有经验的主持人引导方向。
以软件研发项目为例,可以从四条线系统收集风险,团队照着做不容易漏项:
需求变更线,看是否存在需求蔓延、优先级频繁调整、干系人对范围理解不一致。
技术方案线,看技术选型是否成熟、架构设计是否经过充分验证,当前引入AI类新技术的团队尤其要把不确定性列为专项风险。
外部依赖线,看第三方服务可用性、开源组件安全与许可风险、供应链稳定性。
团队人力线,看关键人员是否可能流失、技能缺口是否影响交付、产能估算是否留有偏差。
三、风险评估怎么才不算拍脑袋
风险识别通常会产生一张较长的清单,下一步是评估,而不是凭感觉排序。评估的关键,是让风险判断有统一尺度。
1. 定性评估先排出优先级
常用的做法是先做定性评估,用发生概率和影响程度两个维度打分。概率可以按很低到很高分五档,影响按对进度、成本、质量的影响程度分五档。
将每个风险的得分映射到概率影响矩阵中,自动落在高、中、低三个区域。高优先级的风险进入应对清单,制定具体措施;中档风险保留关注,低档风险放入观察清单,定期复查是否升级。
评估结论要记录在风险登记册中,并注明评分人。便于后续检查判断依据,也便于追溯为什么某些风险被优先处理。
2. 定量分析留给关键风险
多数风险不需要做定量分析,定性评估足够指导日常决策。定量分析只在少数高影响风险上开展,且需要投入建模资源,不应为追求流程完整而全面铺开。
判断标准可以这样定:单个风险的最坏结果超过项目总预算的某个比例,或可能延误关键里程碑,才值得做量化测算。测算方法包括决策树分析、蒙特卡洛模拟等,核心目的是算出风险对项目目标的综合影响。
定量分析的结果也需要回写登记册,作为决策层审批应对预算的依据。它解决的不是“哪些风险要处理”,而是“最坏情况下要准备多少应急储备”。
四、项目风险应对怎么选

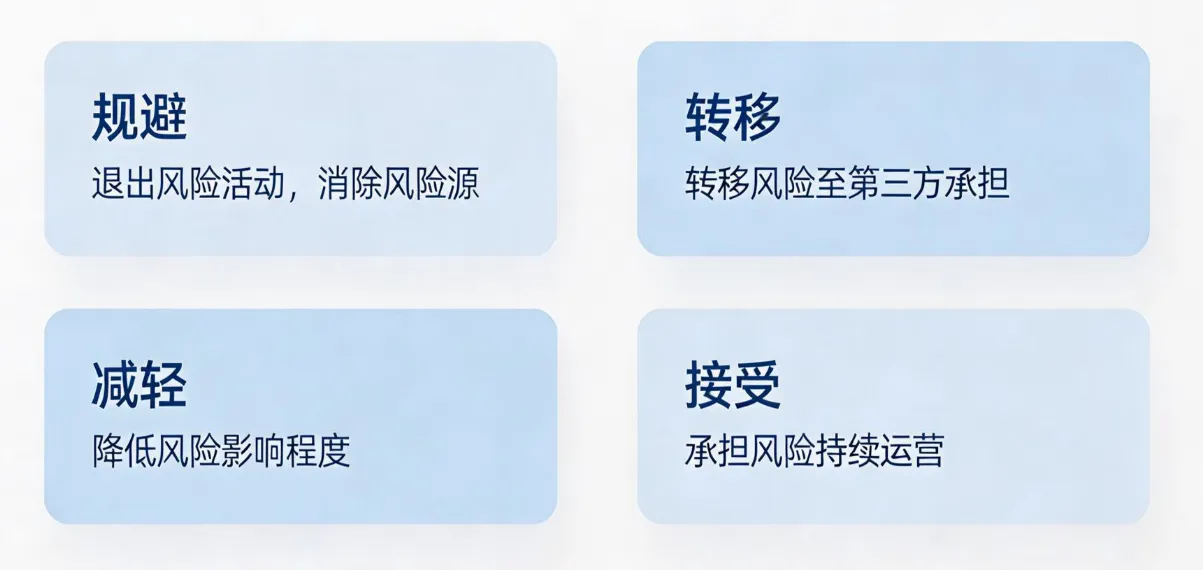

风险应对主要有四种策略,适合不同类型和等级的风险。
规避是改变项目计划,让风险不发生。例如某项技术方案验证不通过的概率较高,及时更换更成熟的技术路线。
转移是把风险后果转给第三方,通过合同条款、保险、外包等方式实现。需要留意的是,质量类风险没办法靠转移解决,接收方可能不具备处理能力。
减轻是降低风险发生概率或影响程度,例如对高风险模块提前做原型验证、增加测试覆盖、部署冗余备份。
接受是承认风险存在,主动承担可能的后果,通常需要预留应急储备或缓冲时间。
四种策略可以组合使用。一个风险可以先减轻、再对残余部分做接受安排,不必追求单一的完美方案。采取应对后仍存在的剩余影响称为残余风险,若残余风险超出可接受范围,必须上报更高级别决策,不能默认接受。
五、风险跟踪盯紧哪些节点
制定应对计划不等于风险已解决。在执行阶段,跟踪的有效性决定风险管理是否真正落地。
1. 风险登记册多久更新一次
建议把风险更新与已有会议绑定,不必新增额外场次。至少每次迭代评审或阶段评审时留出固定时间,过一遍风险清单。盘点时需要回答三个问题:既有风险状态是否变化?应对措施是否按计划推进?有没有新识别的风险需要登记?
除定期更新外,出现重大变更、关键成员变动、外部依赖调整时,登记册应即时局部更新。这类事件本身会改变风险环境,等下一次评审再处理容易错过窗口。
2. 风险触发如何才算处理完
风险处理完成的标志,是应对措施已经转成具体任务,并有明确的负责人和完成时间。只停留在文字描述的风险应对,无法验证执行效果。
在项目管理工具中,建议把风险与相关任务、Bug、变更记录建立关联。任务追踪应对措施的执行,Bug记录风险实际引发的问题,变更记录则反映计划调整的依据。当风险事件确实发生时,团队能快速定位到最初判断,不用重新梳理上下文。
风险处置结束后还应该做一次简短复盘。分析风险判断是否准确、应对措施是否有用、哪些信号本可以更早发现。复盘结论可以沉淀为后续项目的检查表素材,让团队的经验在不同项目间复用。
六、把风险管理放进日常协作
项目风险管理不能靠孤立的文档和表格,它需要嵌入团队已有的工作流。如果风险清单与任务、缺陷、变更各在不同的系统里,维护成本会迅速超过项目团队能承受的范围。
判断工具是否适合承载风险管理,可以从几个方面看:能否登记风险并持续更新状态能否将应对措施拆分成可执行、可指派的子任务;风险发生时能否关联相关的Bug和变更,完成追溯;风险记录经过沉淀能否转化为新项目的检查清单。
项目管理工具的选型没有统一答案,但有一条原则可以参照:合适的工具应帮助团队把风险清单转化为持续跟进的执行状态,而不是增加一套平行维护的工作量。
常见问题解答
风险管理的资源投入控制在什么水平比较合理?
一般认为用于风险规划、识别与跟踪的时间占项目总工期的百分之二到百分之五,具体视项目复杂度而定。结构复杂、外部依赖多的项目可以适当提高比例;常规迭代项目控制在百分之五以内即可。投入并不是越多越好,关键是把有限的时间用在判断和跟进上。
观察清单里的风险需要逐一处理吗?
不需要。观察清单中的风险通常影响较小或发生概率较低,定期复查即可。复查时若发现风险等级上升,再转入应对流程,不必为低风险消耗管理资源。
谁适合担任风险负责人?
优先选择能直接影响风险发生过程的人,而不是职位高但离执行远的人。具体应对执行可以由多人协作,登记上报和状态更新仍要由同一负责人完成,确保始终有人对结果负责。
风险管理做得好的项目,并不是风险列表更长,也不是风险全部消失,而是在风险变成危机前,团队有足够的判断窗口和选择空间。下一次评审会上,试着给清单上的风险补一条具体的应对任务,这就是项目风险管理从纸面进入执行的第一步。
