项目计划做完了,上线日期也锁了,排期却一延再延,这种情况在研发团队中并不少见。
某条相互关联的任务链拖住了整体交付,但团队往往说不清瓶颈具体在哪儿,也不知道该从哪里着手压缩。
关键路径法(CPM)正是用来应对这种情况的进度管理方法。
一、什么是关键路径法
关键路径法是一种进度管理方法,核心逻辑是把项目中的任务拆开,标清楚它们之间的先后依赖关系,找出决定整体工期的任务链。团队能够用它理清哪些任务一天都不能迟、哪些任务还有调整空间,为工期优化提供明确依据。
关键路径的总时长决定了项目的最早交付日期,落在该路径上的任一任务延期,都会直接推迟整体进度。不在关键路径上的任务则有一定弹性,可以在不影响总工期的情况下适度延后。
二、关键路径法准备工作:制作项目网络图
关键路径法要求先把任务间的先后顺序理清,再从整条链路评估影响。这就需要我们需要制作项目网络图。
项目网络图是把任务和任务之间的依赖关系画出来的一张图——任务A完成后才能开始任务B,任务B和任务C都完成后才能开始任务D,这些关系用节点和箭头连起来,就形成了网络图。
关键路径就是这张项目网络图中耗时最长的任务链,它的总时长决定项目最早何时交付。落在路径上的活动通常称为关键活动,任一关键活动延期,都会直接推后整体进度。

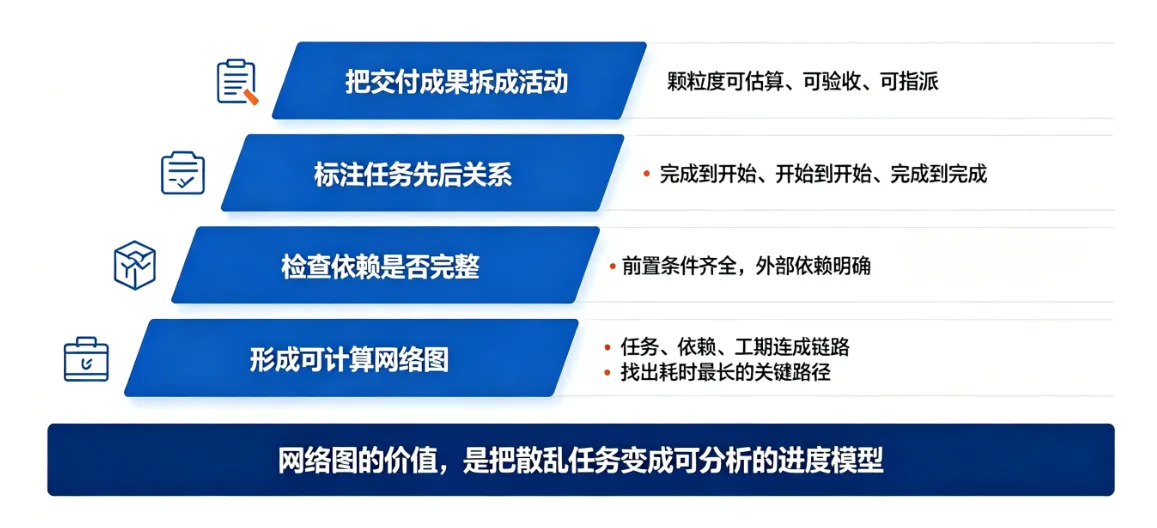

在实际项目里,把散乱的任务清单变成一张可计算的网络图,需要几个具体的操作步骤。
1. 拆任务
从工作分解结构开始,把交付成果拆到可估算、可验收的活动,并给每个活动确定工期。颗粒度不必过细,能达到明确指派和验收的标准就行。把大型交付当作一个活动是常见偏差,应避免。
2. 理清依赖关系
任务间常见的先后关系有完成到开始、开始到开始、完成到完成三种,要在计划表里明确标注,而不是只按日历日期排。很多计划失效,是因为只看日期而没有可靠的依赖逻辑。
3. 验证依赖关系是否完整
依赖关系标注完之后,从头到尾走一遍,检查每个任务的前置条件是否齐全,有没有遗漏的外部依赖。
4. 选择工具辅助
项目任务少时可以手工画网络图,任务超过十条后容易漏改漏算,建议用项目管理软件处理。
三、找出关键路径:先看懂总浮动时间

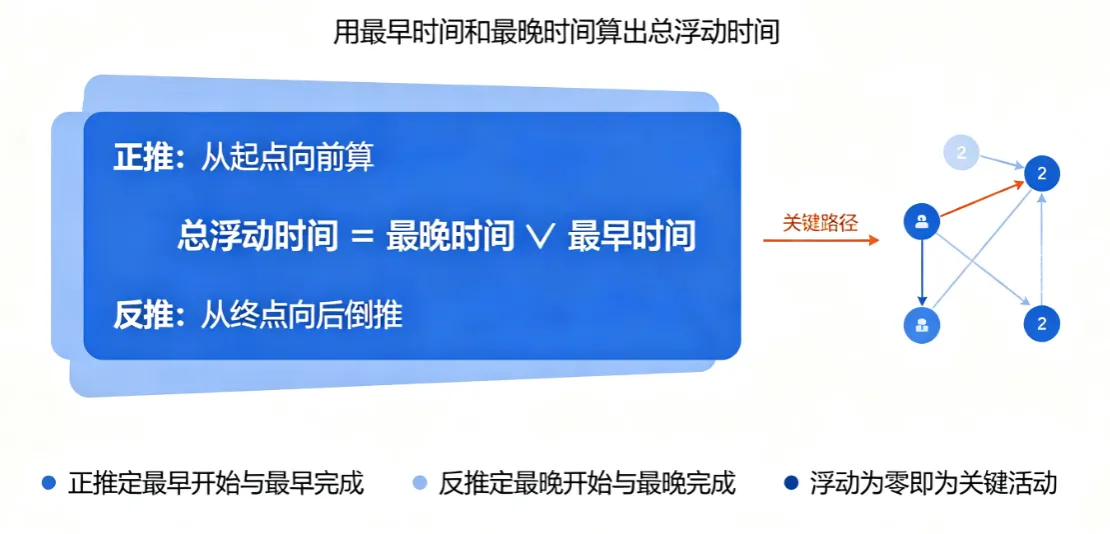

理解了关键路径法概念和前置工作后,进入关键路径法的实操环节。找出项目的关键路径,需要计算总浮动时间。
总浮动时间是判断一个任务是否在关键路径上的依据,指任务在不拖累整个项目的前提下最多能延迟几天。算清它,也就看清了任务弹性。
1. 正推反推的计算逻辑
计算总浮动时间需要正推和反推配合。
首先,从项目起点沿网络图,逐个排出任务的最早开始时间和最早完成时间,遇到多个前置任务时,任务的最早开始时间取决于它所有前置任务中最早完成时间的最大值。
举个例子,如果任务C需要等任务A和任务B都完成才能开始。任务A最早第5天完成,任务B最早第8天完成。任务C最早开始时间只能取两者中的最大值——第8天。
然后,再从终点倒推,按同样依赖关系得到最晚开始时间和最晚完成时间,路径分叉时,任务的最晚完成时间,取决于它所有后置任务中最早开始时间的最小值。
继续上面的例子,如果任务D和任务E都需要等任务C完成之后才能开始,任务C排在哪一天,必须同时满足D和E的需求,两个都不能耽误。
正推和反推都完成之后,用最晚时间减去最早时间,就得到总浮动时间。
2. 依据浮动时间,判断关键路径
总浮动时间为零的任务,串起来就是关键路径,这类任务没有缓冲余地。总浮动时间为正的任务有一定弹性,在限度内延后不会拖累项目。
如果按当前估算已经超过锁定节点,总浮动时间会出现负值,负浮动表示按当前估算,最早完成时间已经晚于要求节点。处理方式以压缩关键路径上的活动为主,让负浮动回到零或正数,同时避免继续按原计划向后排列新任务。
项目并行度高时,关键路径可能不止一条,多条接近零浮动的任务链需要一起管理。
非关键路径上的任务可以适度晚排,把资源让给关键活动,这是关键路径法对工期优化最直接的贡献。

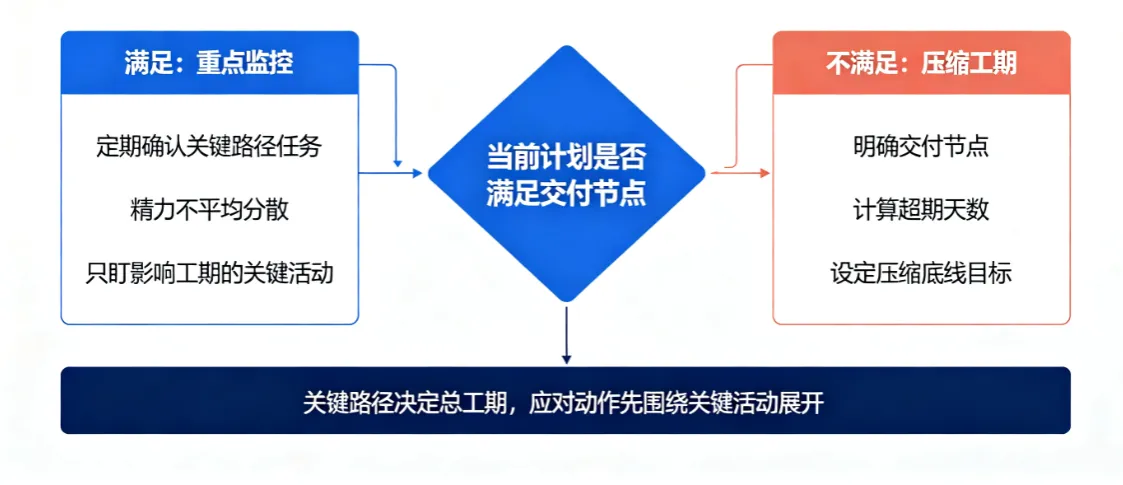

四、判断关键路径推进状态,分情况应对
如果当前计划已经满足交付节点,只需要把监控重点放在关键路径上就行。团队要定期确认关键路径上的任务是否按计划推进,而不是把精力平均分散在所有任务上。
如果当前计划满足不了交付节点,进入压缩工期环节。压缩的目标是把总工期往回拉,但压缩是有代价的,要么追加资源,要么接受返工风险。在动手压缩之前,先明确交付节点是哪一天、当前计划超期多少天、压缩的底线目标是多少。
压缩工期基本手段有两种,二者代价不同。需要按照情况进行取舍。
1. 快速跟进
快速跟进是把原本串行任务改为部分并行,例如开发还没结束时先启动接口联调。它可以直接缩短关键路径长度,但会提高返工和返测风险。适用于接口与交付标准清晰、并行返工风险可控的场景,主要代价是协调和返工成本上升。
2. 赶工
赶工是给关键路径上的任务追加资源,如加人、加班或外包,它能压缩任务耗时,但带来直接成本和沟通损耗。适用于关键任务有可补资源、成本可接受的场景,主要代价是直接成本上升和沟通损耗增加。
如果并行风险可控,优先尝试快速跟进。如果关键任务还有资源能补,再考虑赶工。两者可以配合使用,但建议分层安排,避免在同一批任务上同时叠加两种手段造成返工。
3. 压缩工期的边界
压缩工期还要守住边界。测试环节和验收环节不建议砍掉,跳过它们只是把风险转嫁到上线后,隐患往往更大。压缩优先级应当放在关键路径上投入少、返工风险低的活动,比如测试环境准备、联调前置这类工作。
五、动态监控关键路径的变动
关键路径并非一成不变。
任务的实际执行过程中,提前、滞后、依赖关系变更,都会改变关键路径的位置。比如某条非关键链延期并消耗完缓冲,它就会变成新的关键路径,成为后续进度的主要风险来源。
1. 设定重算规则
动态管理要设定清楚的重算规则。常见做法是按迭代或按周更新实际工期,当某个任务消耗超过剩余浮动时间的一半时,触发预警并重跑正推反推。将是否重算的判定交给规则,比靠项目经理个人感觉更可靠。
2. 用浮动时间汇报进度
进度汇报同样需要调整。只报完成百分比很难看出延期影响,更好的方式是同步说明关键路径上剩余的浮动时间。例如目前进度完成80%,关键路径上还有3天缓冲,干系人就能立刻判断当前风险。
3. 延期之后的处理顺序
如果项目已经发生延期,第一步不是急着追任务,而是先更新已完成任务的实际工期,再重新计算关键路径,确认延期是否落在关键链上。这一步做扎实,后续压缩才有依据。
六、行动建议
以上所有操作如果只靠人工维护,小项目尚可应付,项目复杂度上去之后就很难不出错。
适当引入工具能让这套方法的落地更稳定。如果交付节点已经锁定,启动排期时就把任务依赖建好,使用能实时监控的任务进度的工具。每个迭代或重大变更后,重新确认一次关键路径,并把精力集中在浮动时间为负或接近零的任务链上。长期坚持,进度管理的颗粒度会有明显改善。
七、常见疑问解答
任务工期估算不准导致关键路径计算偏差,如何应对?
采用三点估算法(乐观、最可能、悲观)计算期望工期,并定期用实际数据校准估算模型,动态更新关键路径。
关键路径法是否适用于所有类型的项目?
不适用。CPM最适合任务依赖关系清晰、工期可预估的预测型项目。对于需求频繁变更的敏捷项目或探索性研究,关键路径会频繁变动,维护成本高,此时更宜采用迭代燃尽图或看板管理进度。
没有专职计划工程师也能用关键路径法吗?
可以。中小团队可以从依赖关系清晰的项目切入,把任务分解和前后关系维护好,计算部分交给支持关键路径识别的工具即可。难点不在计算,而在任务拆解和依赖关系是否真实可用。
关键路径法的作用,不是在计划阶段预测所有变化,而是在变化发生后帮你快速锁定该优先处理的路径。项目延期的判断不在感觉,而在路径计算,这正是关键路径法最有价值的地方。
